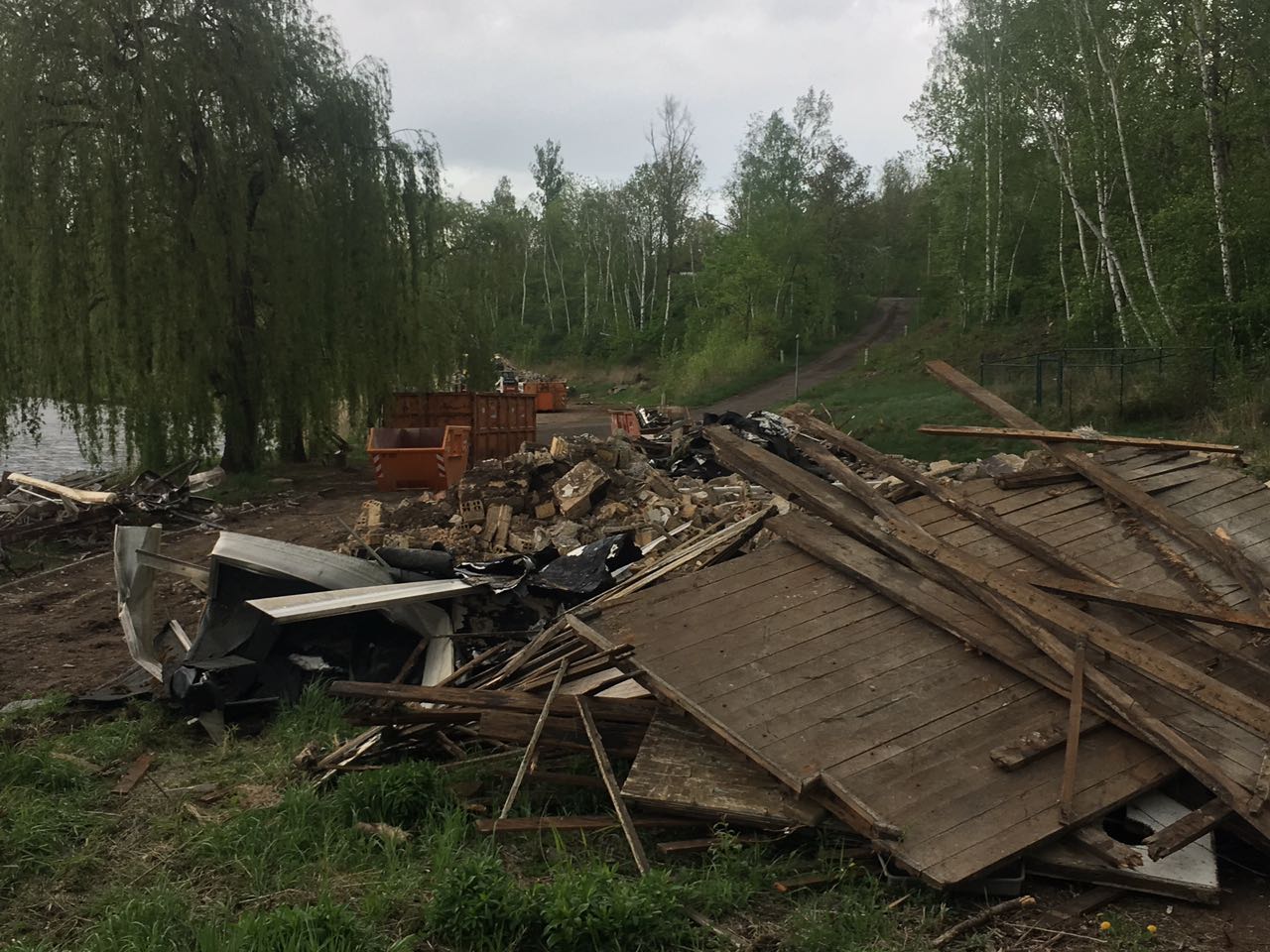

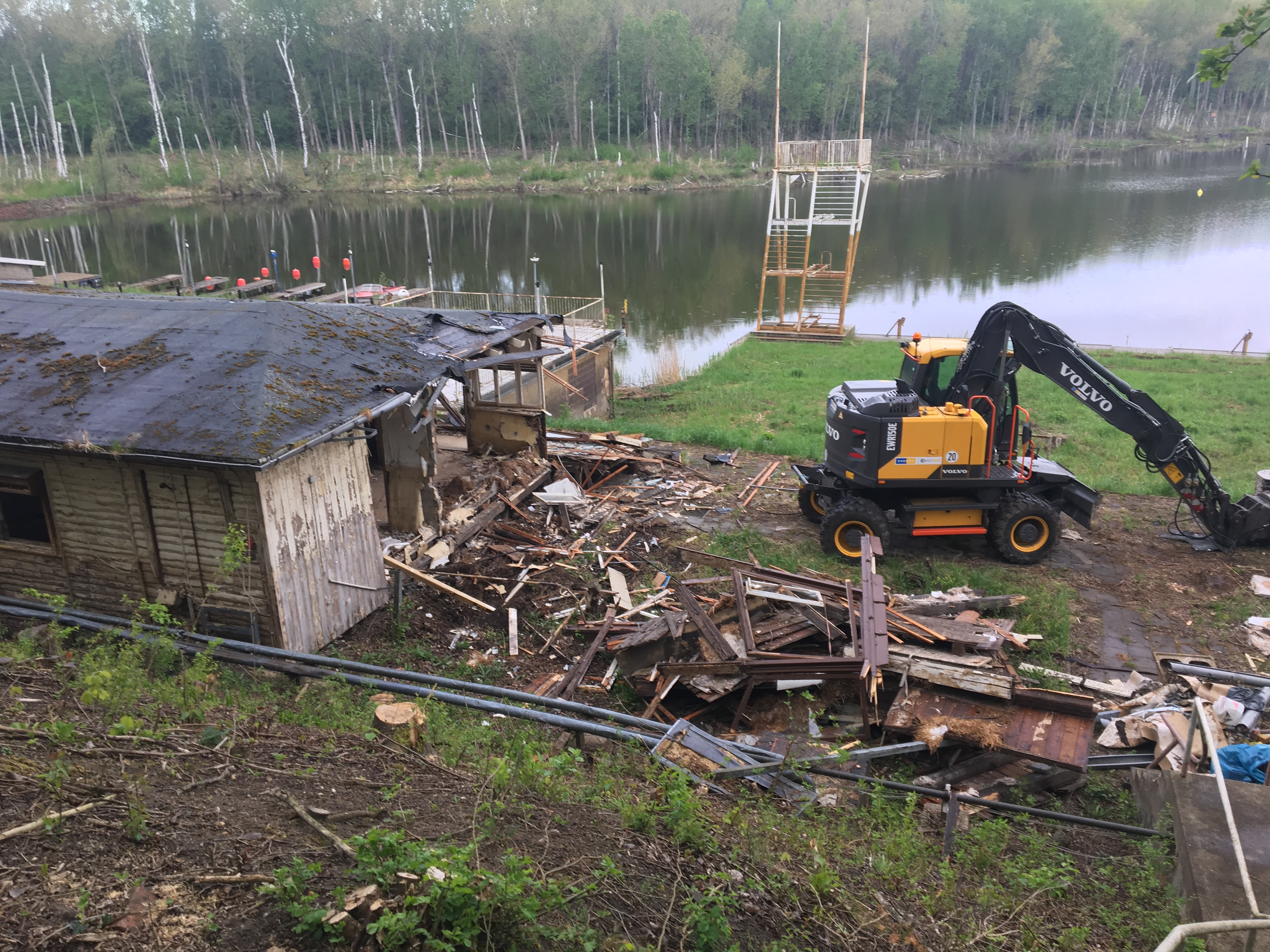

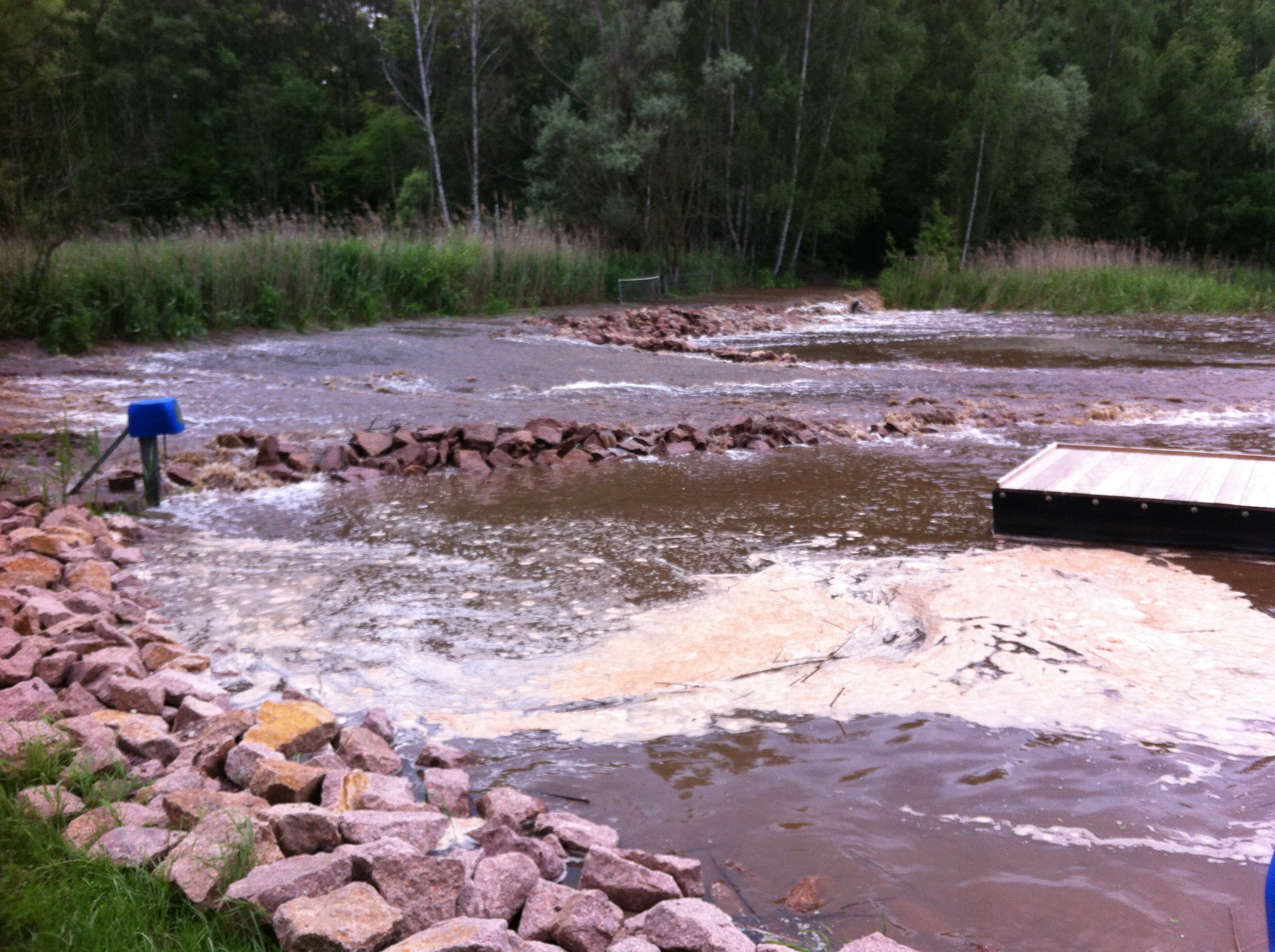

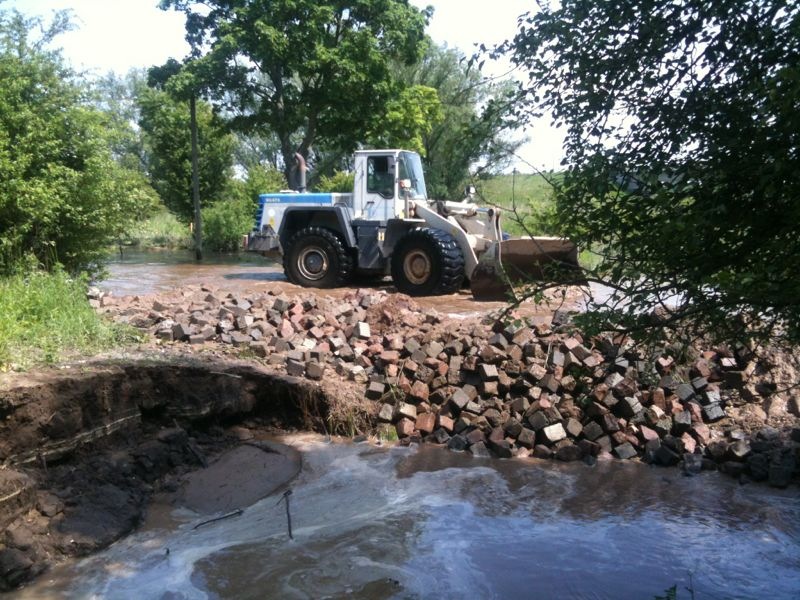

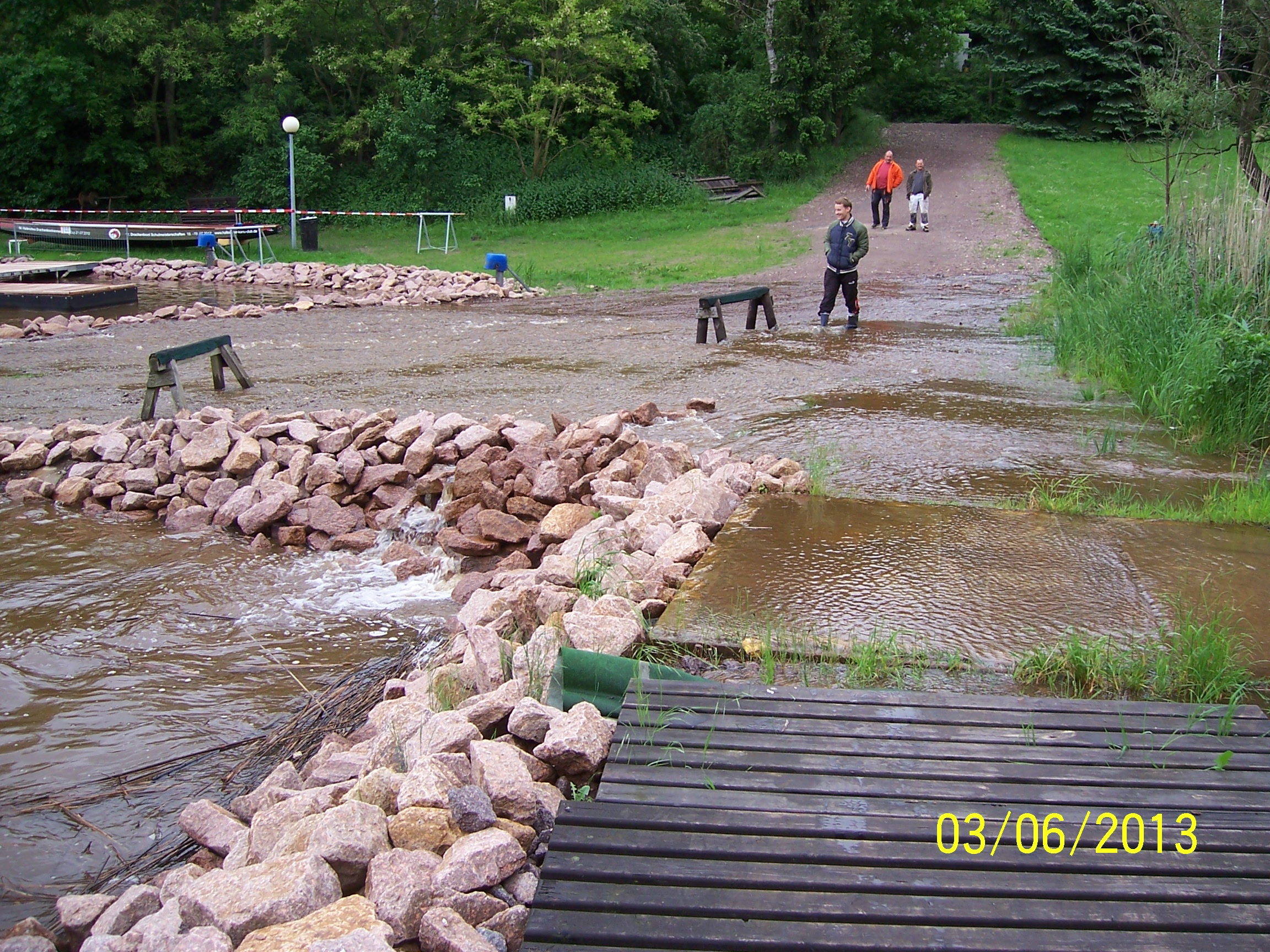

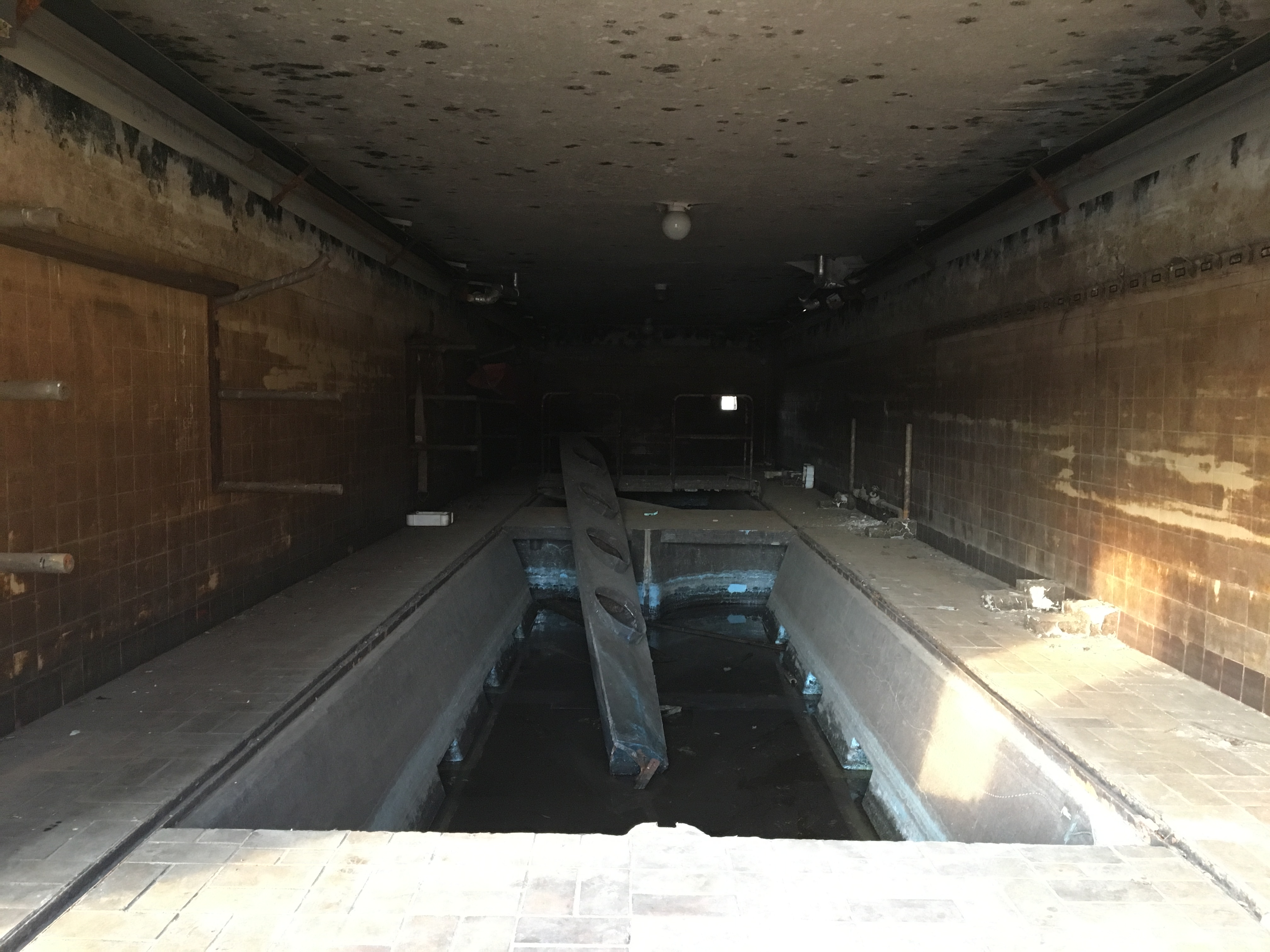

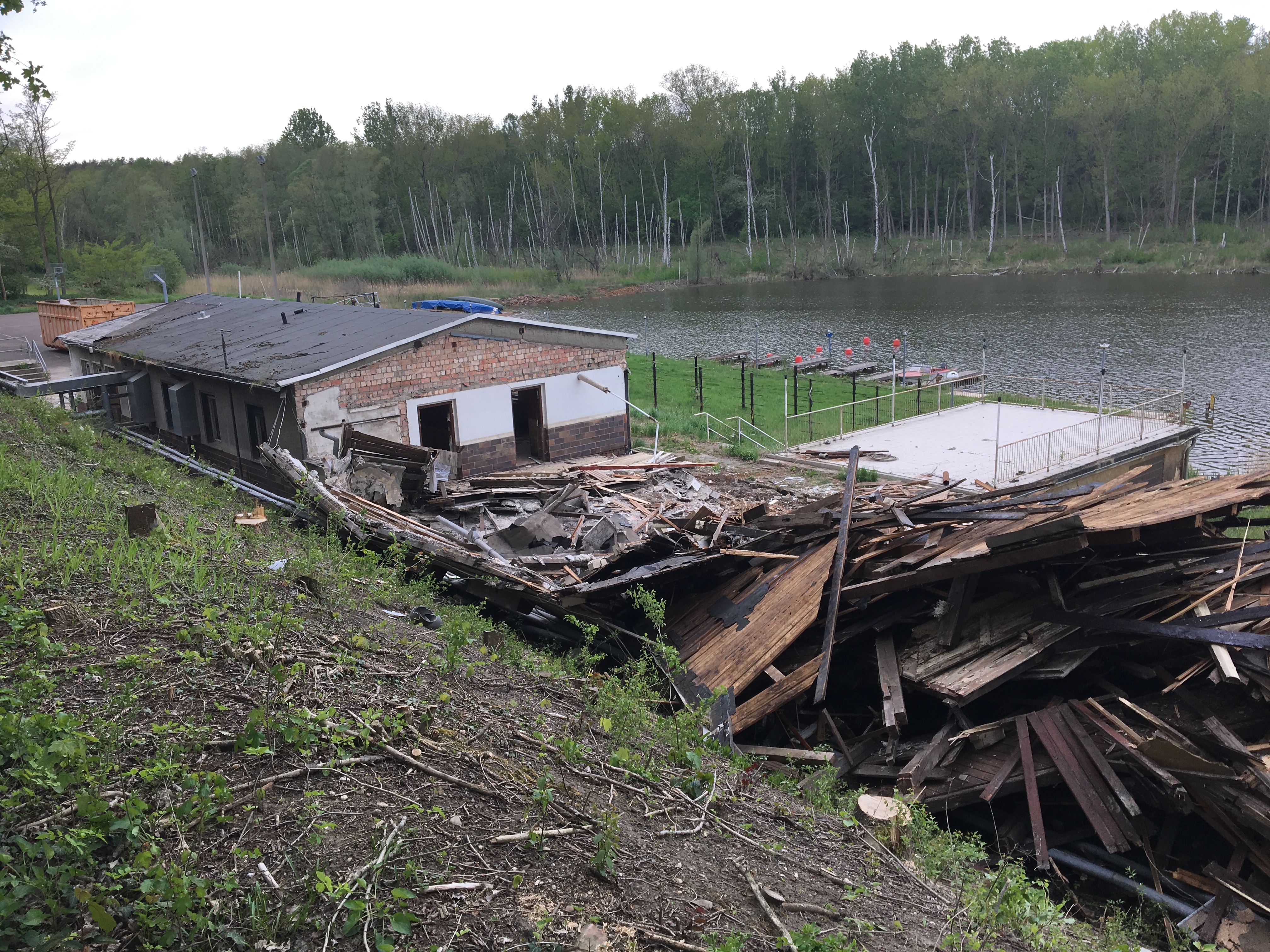

Endlich ist es so weit: Es beginnen die Abrissarbeiten der von der Flut beschÀdigten GebÀude unserer SportstÀtte

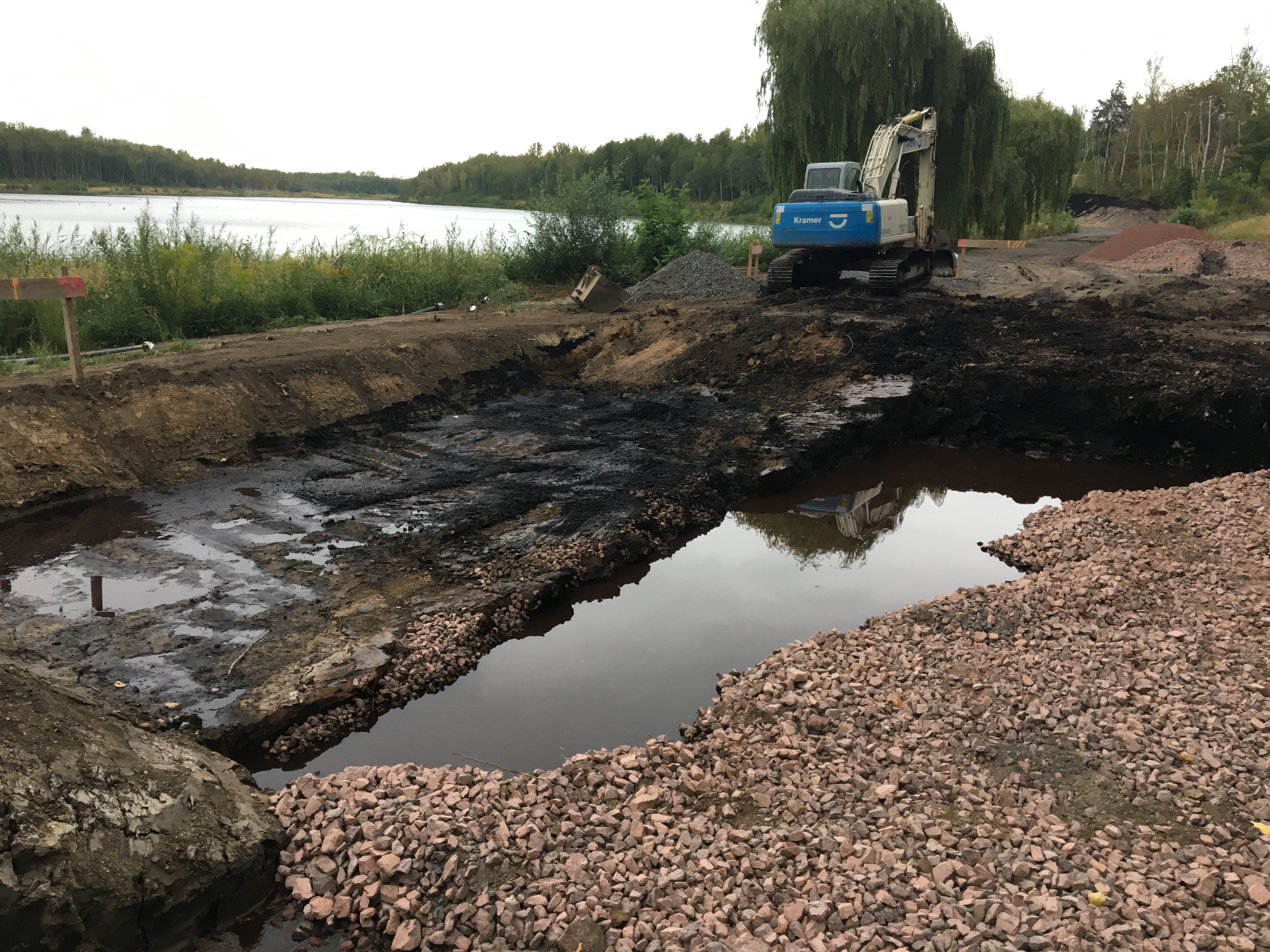

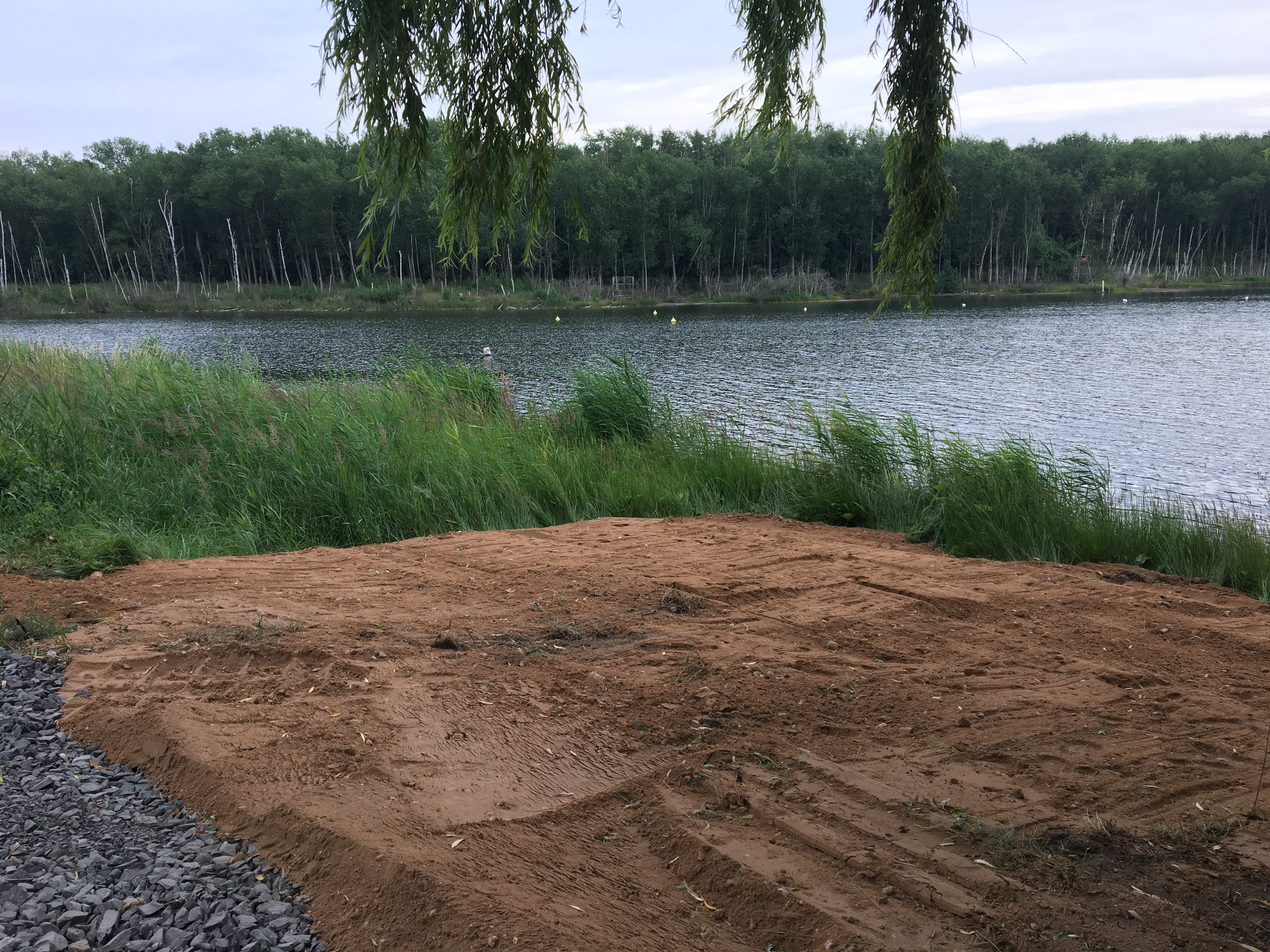

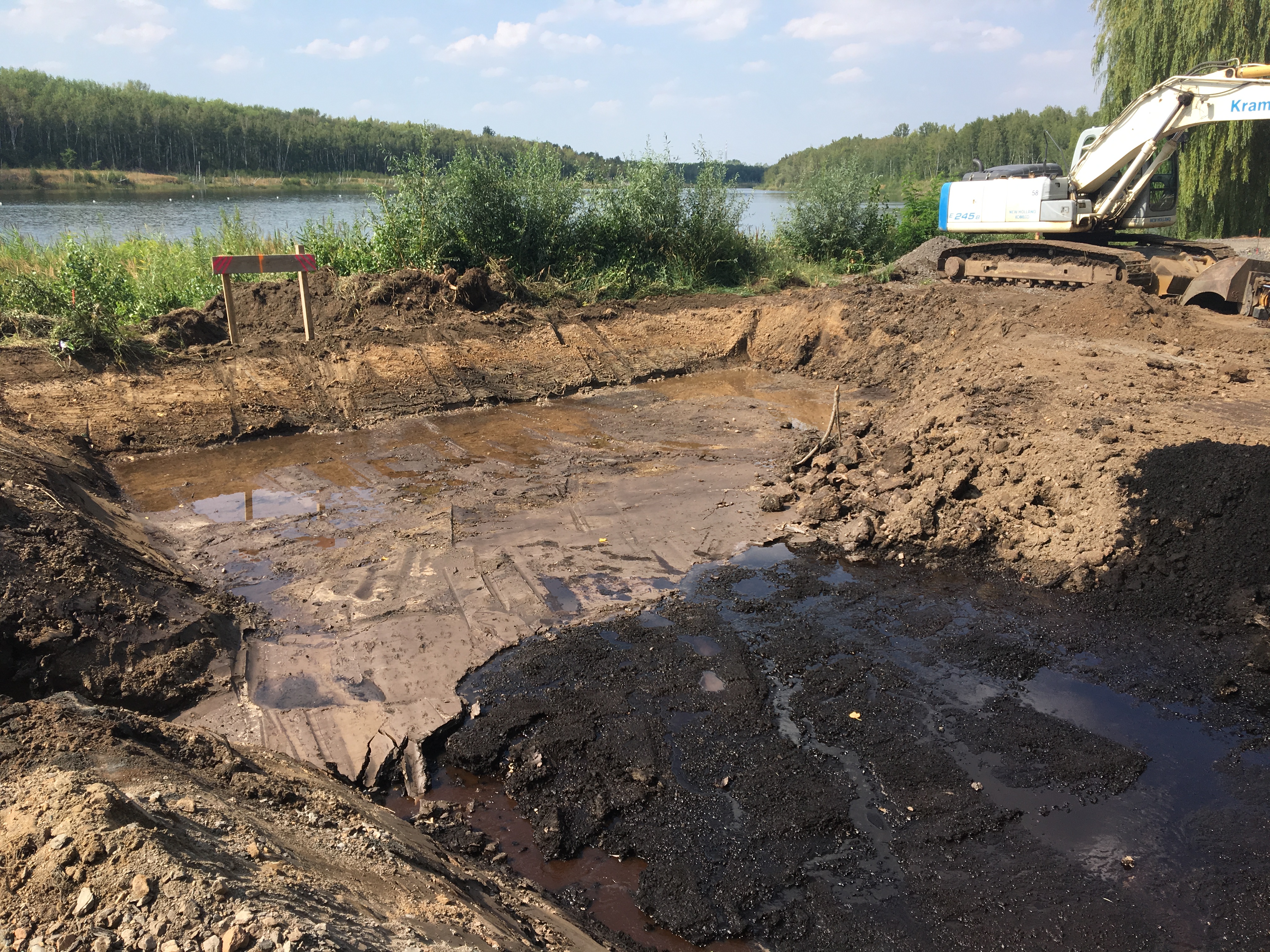

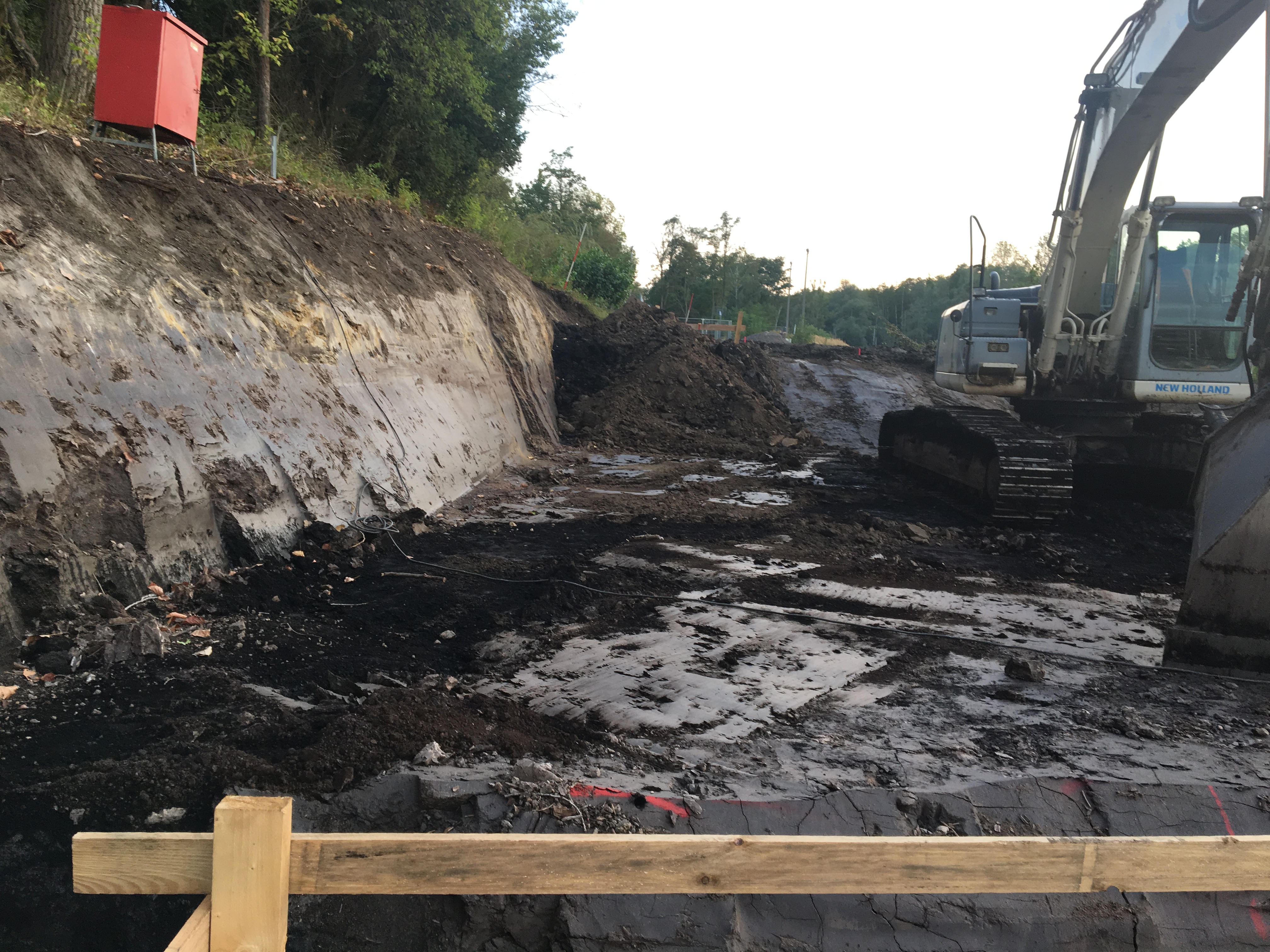

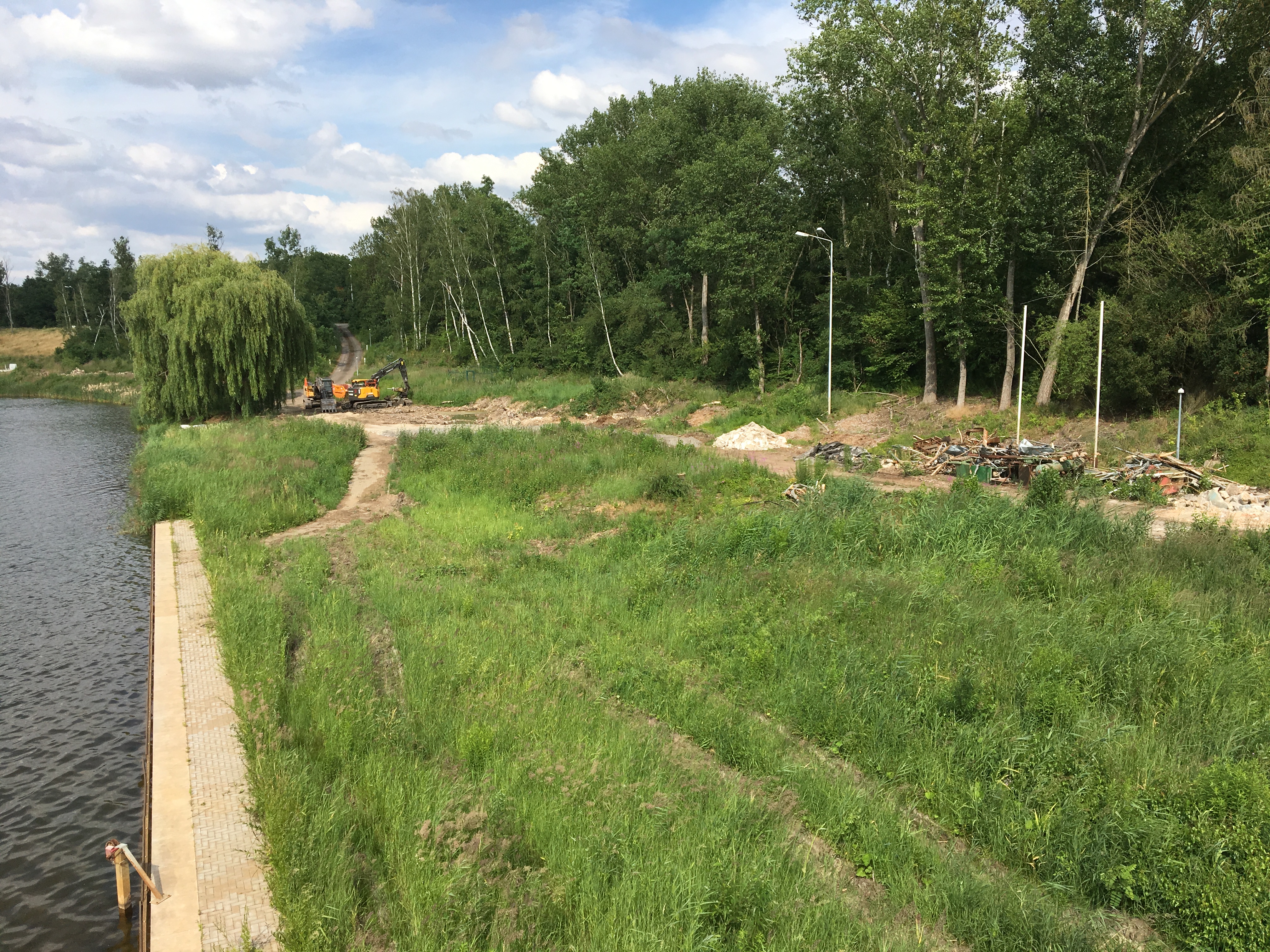

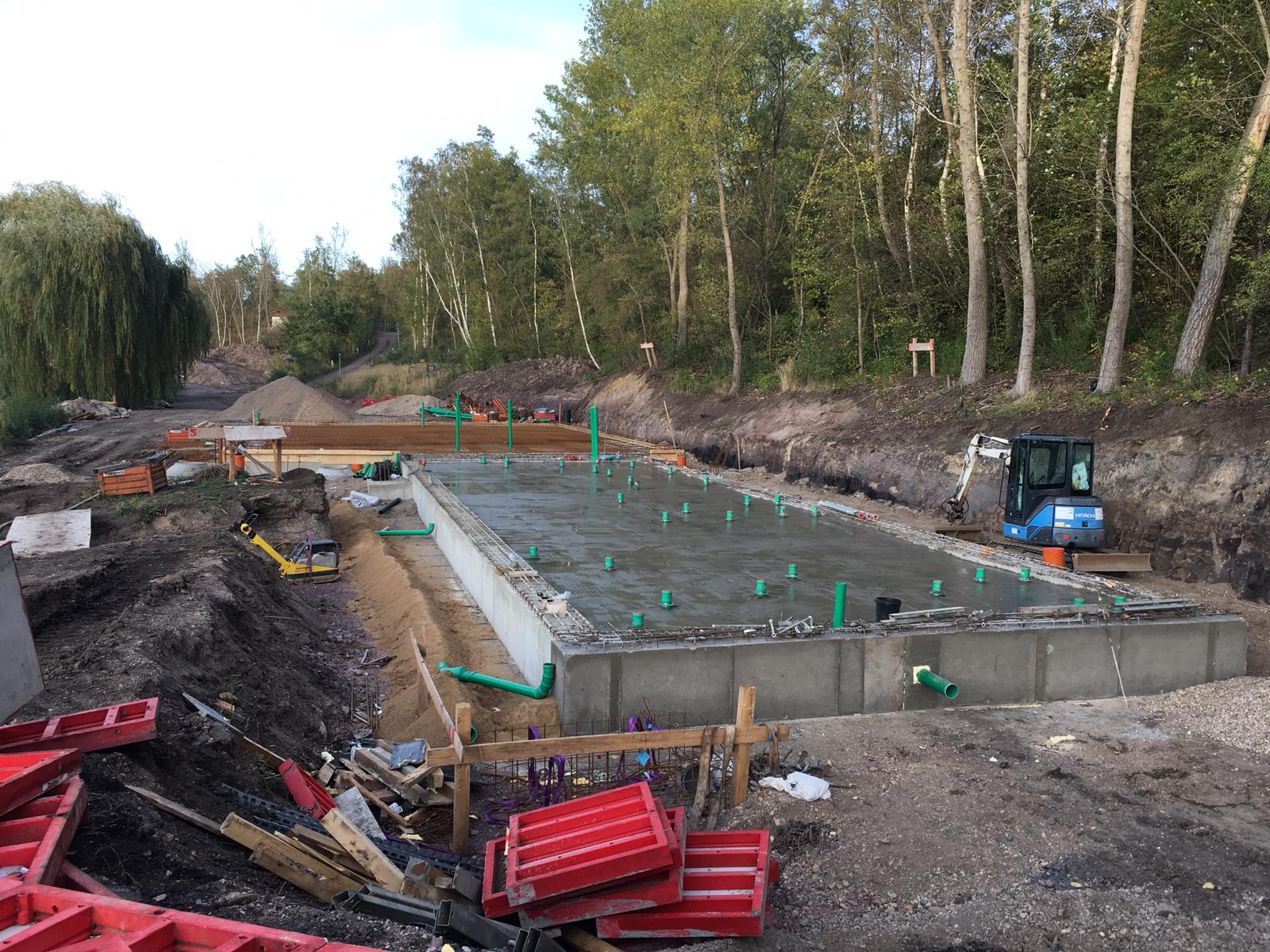

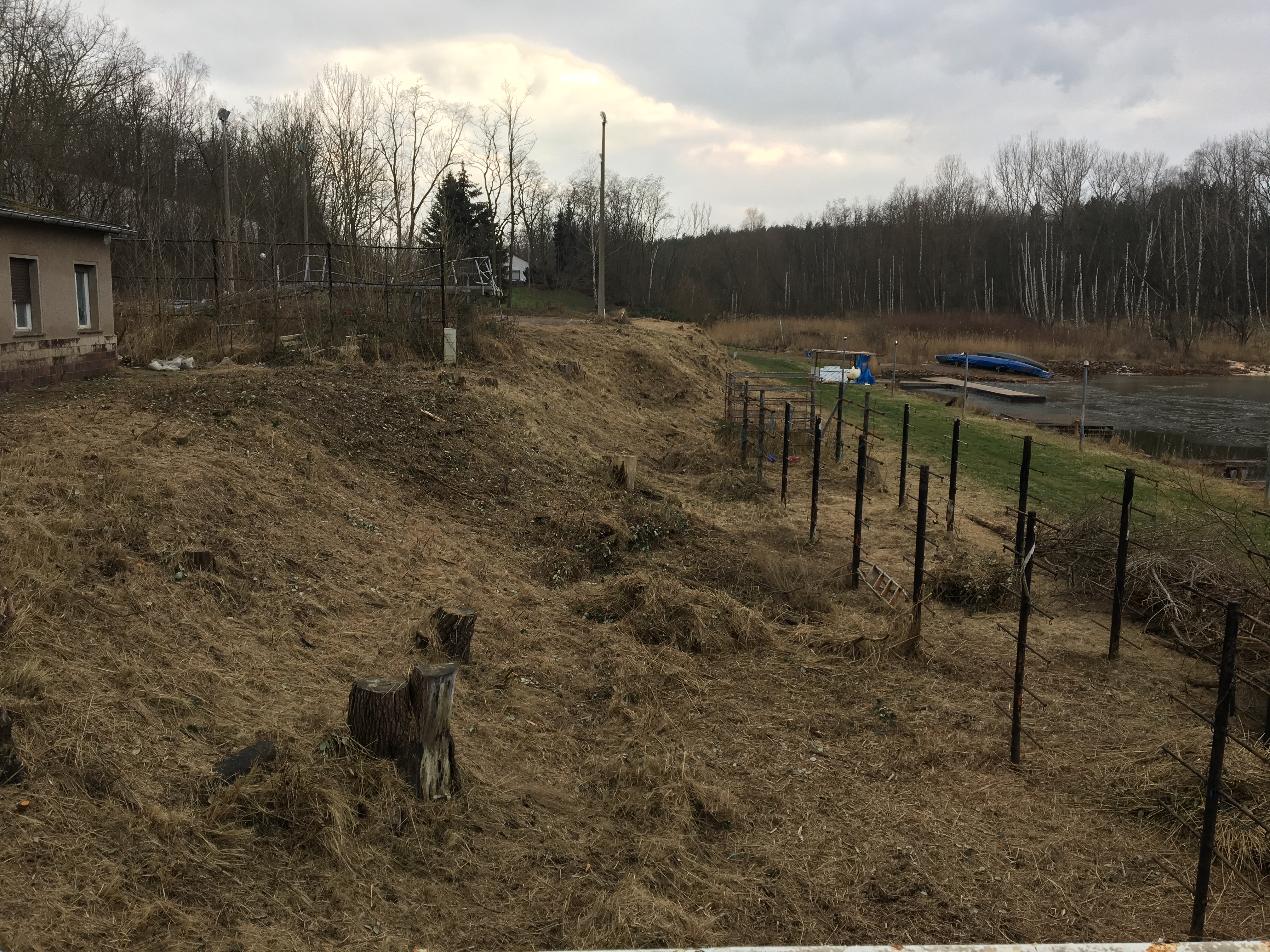

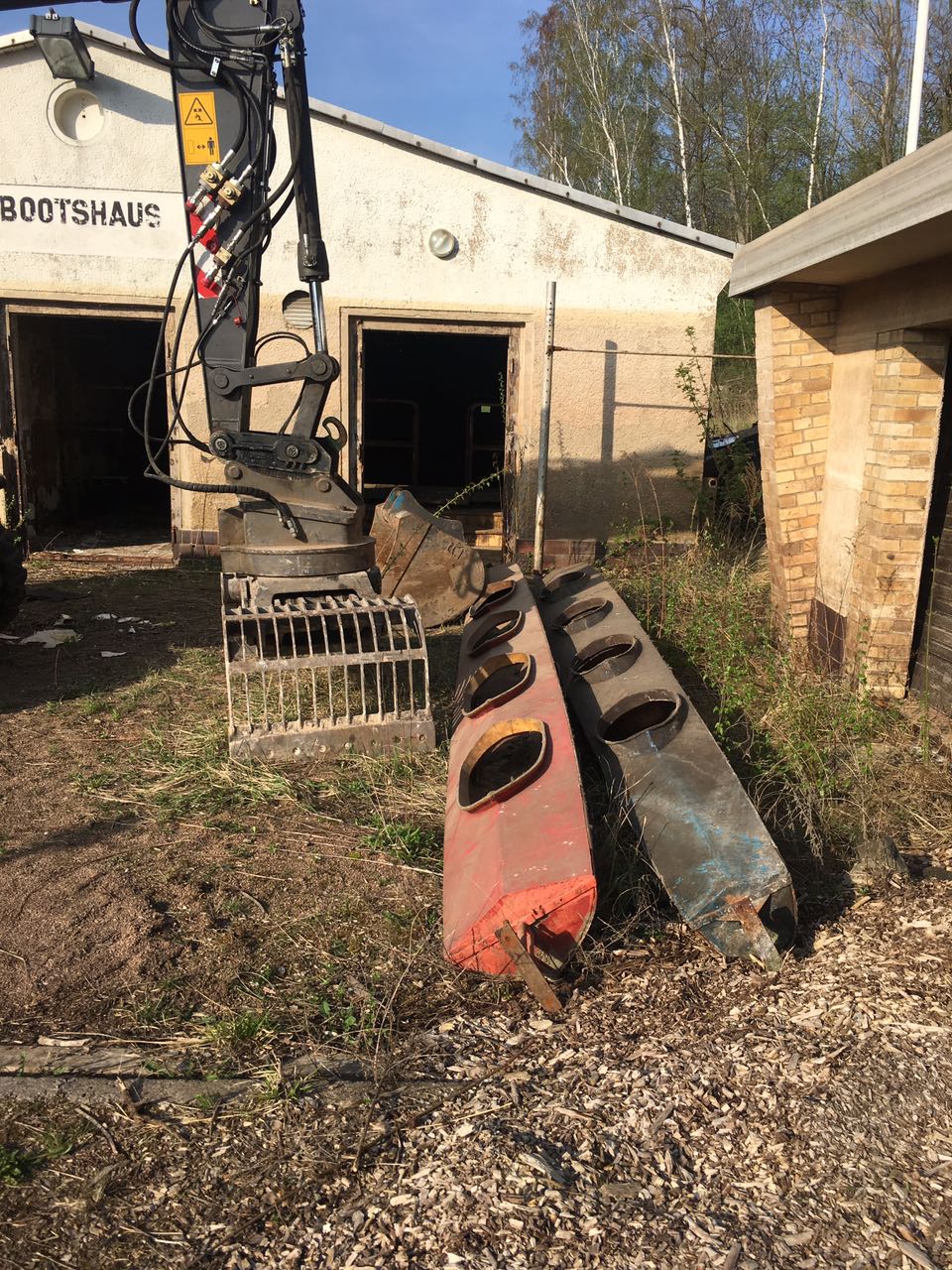

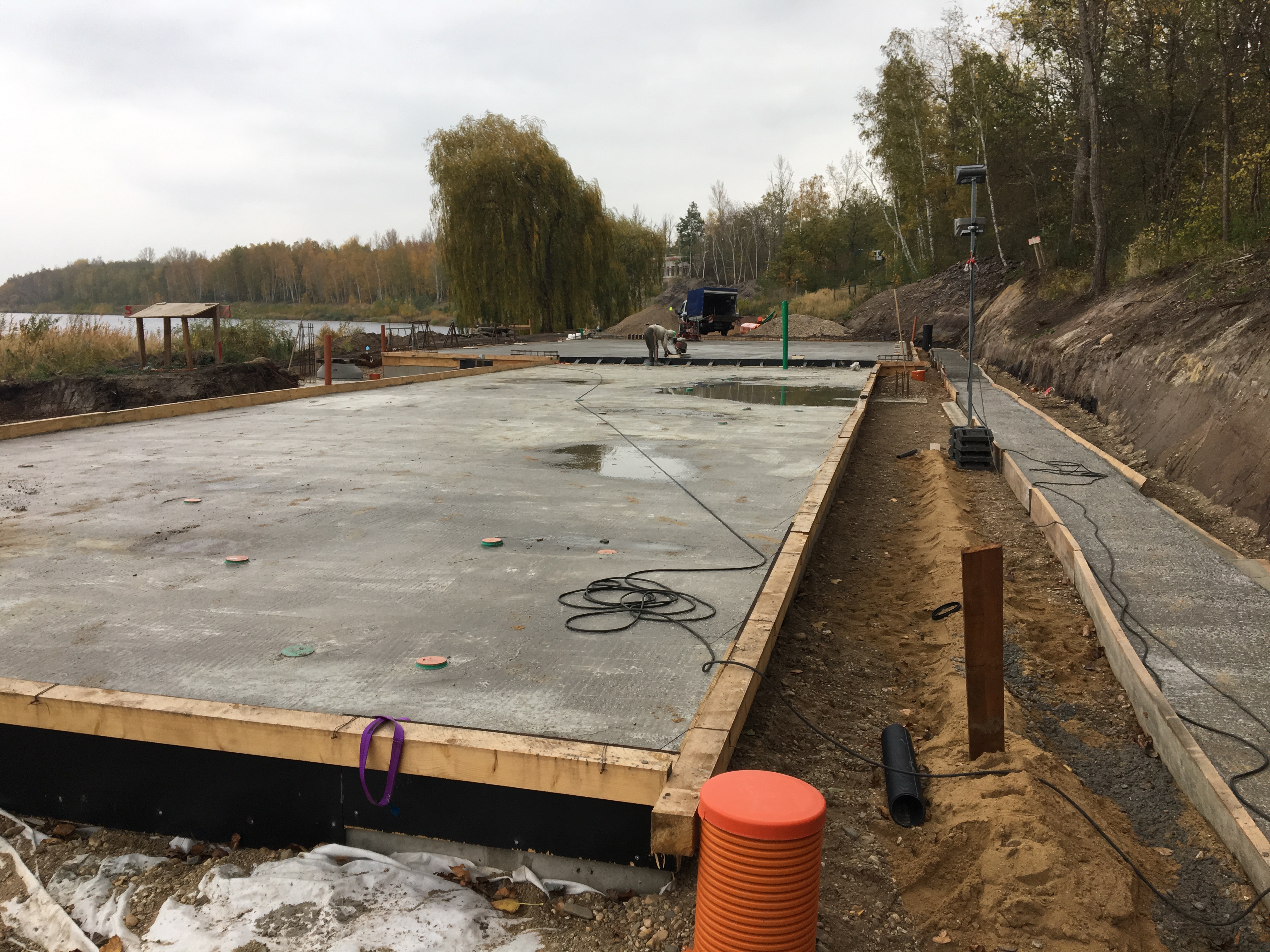

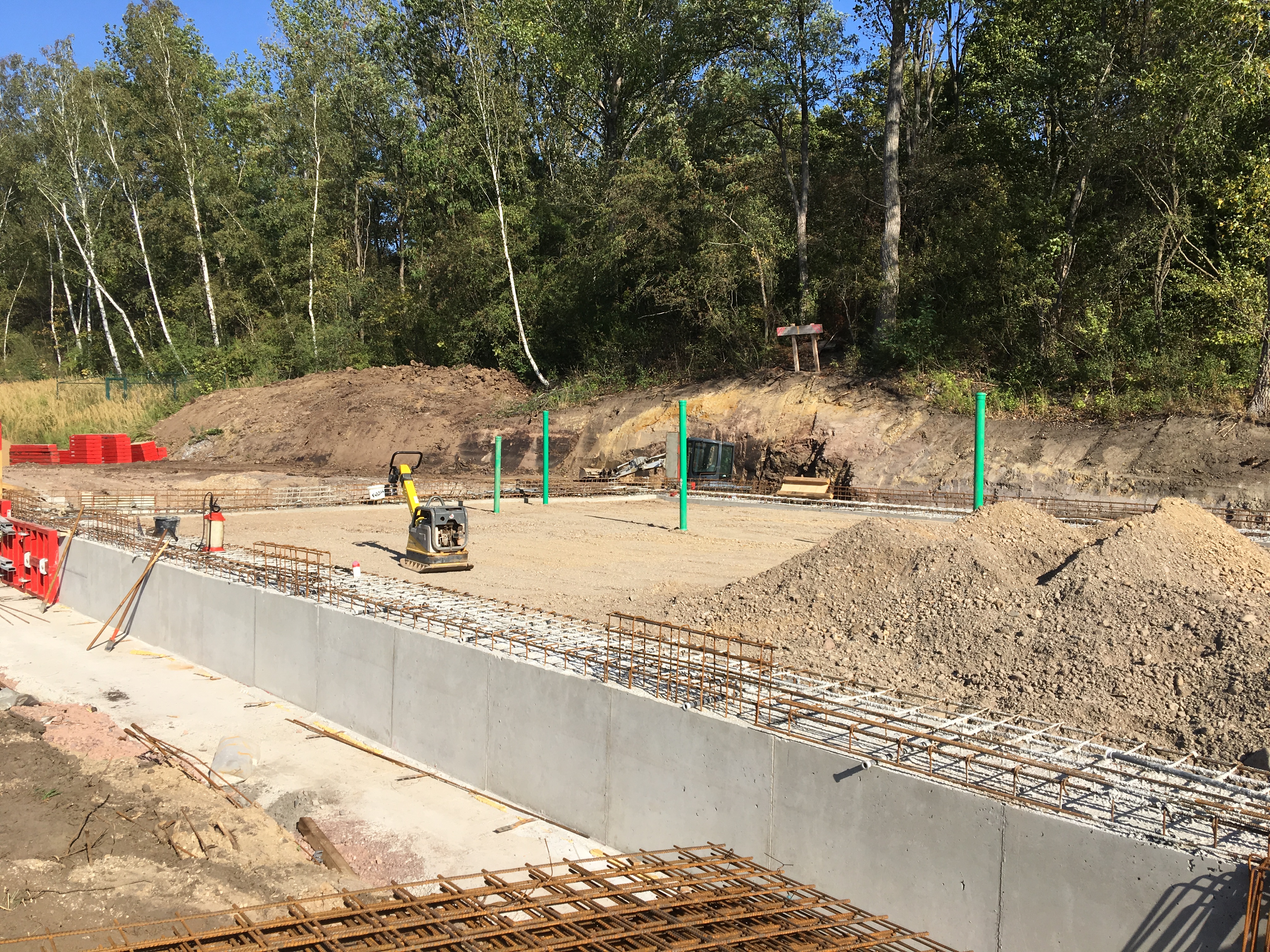

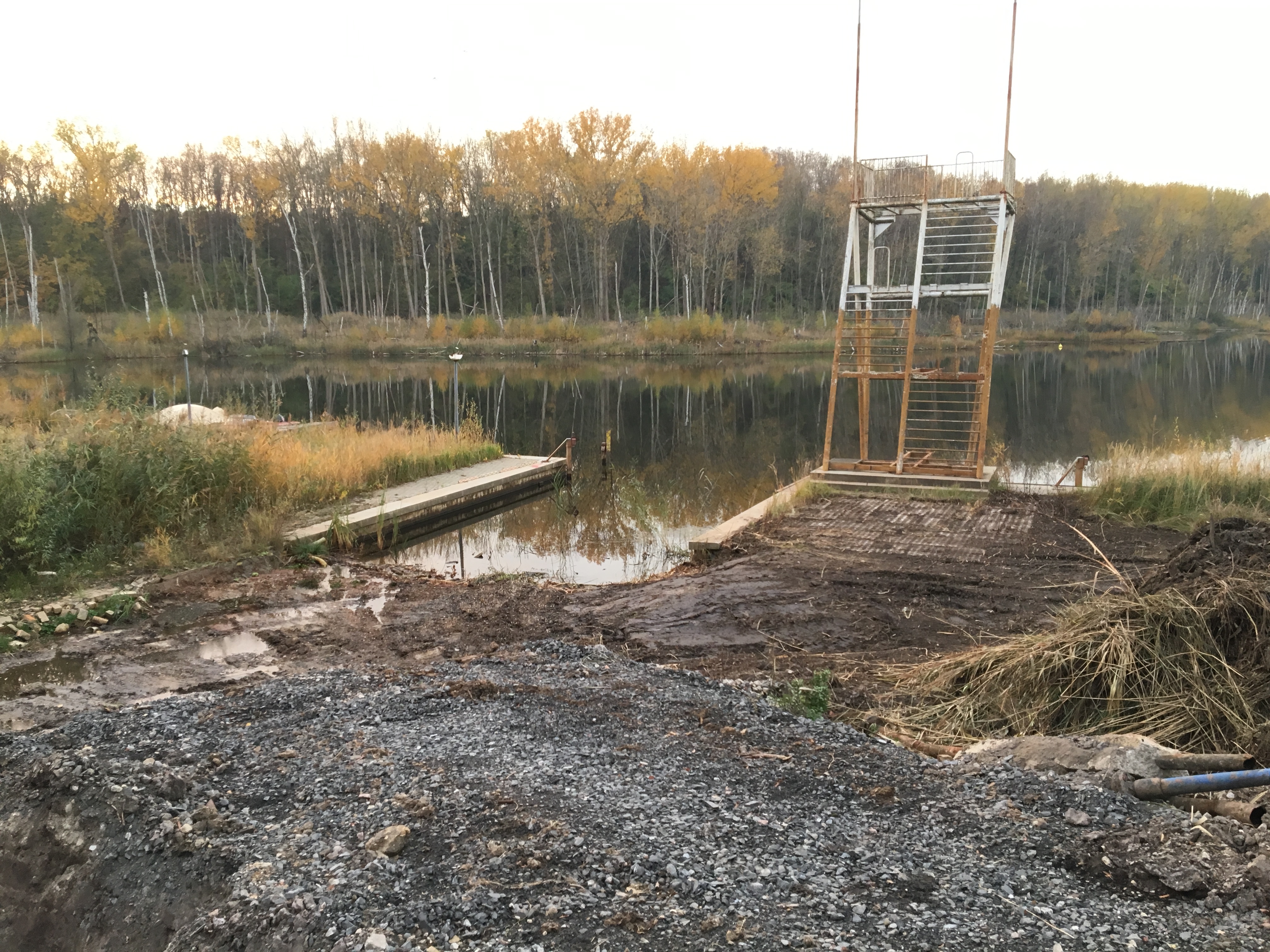

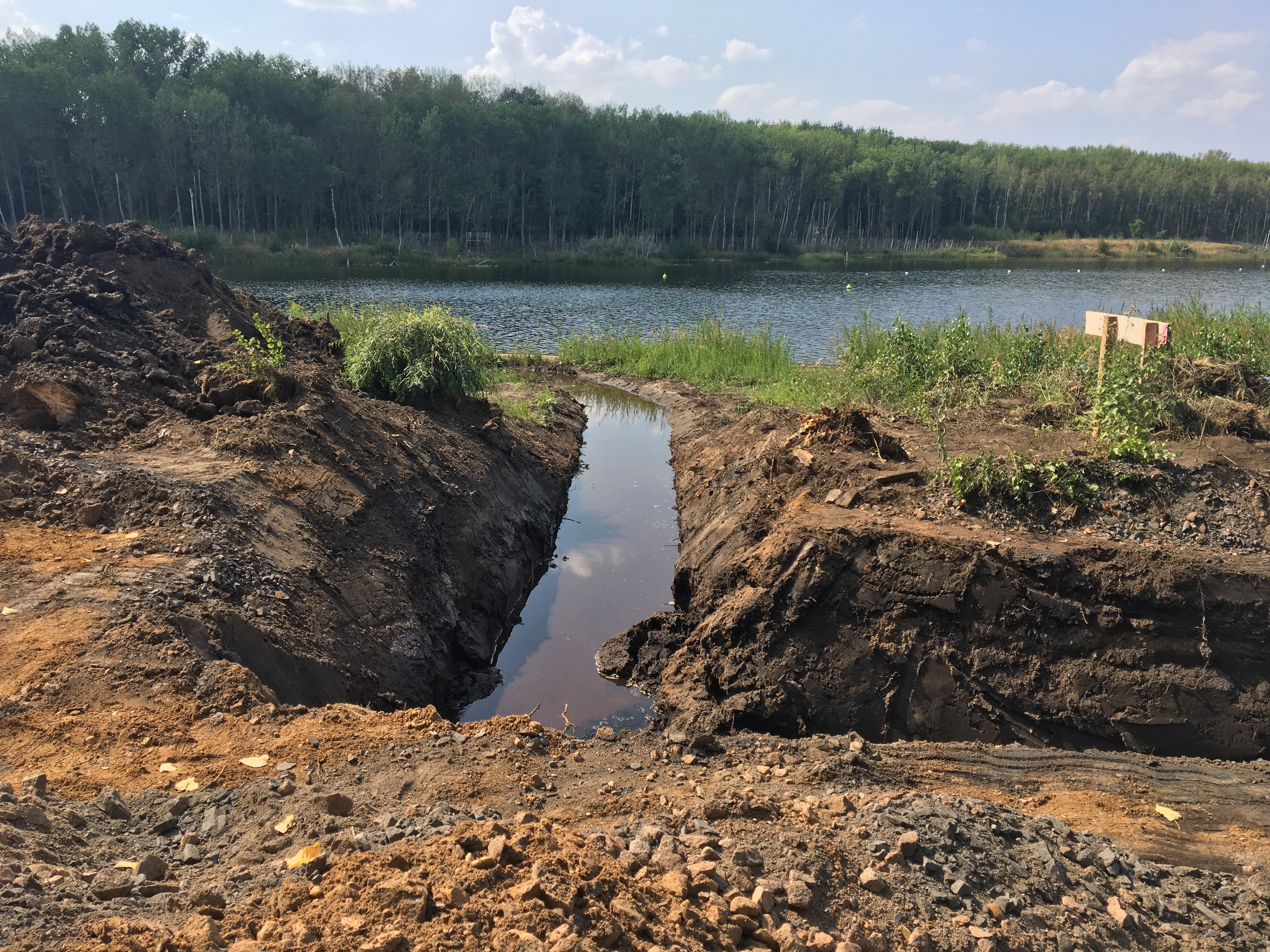

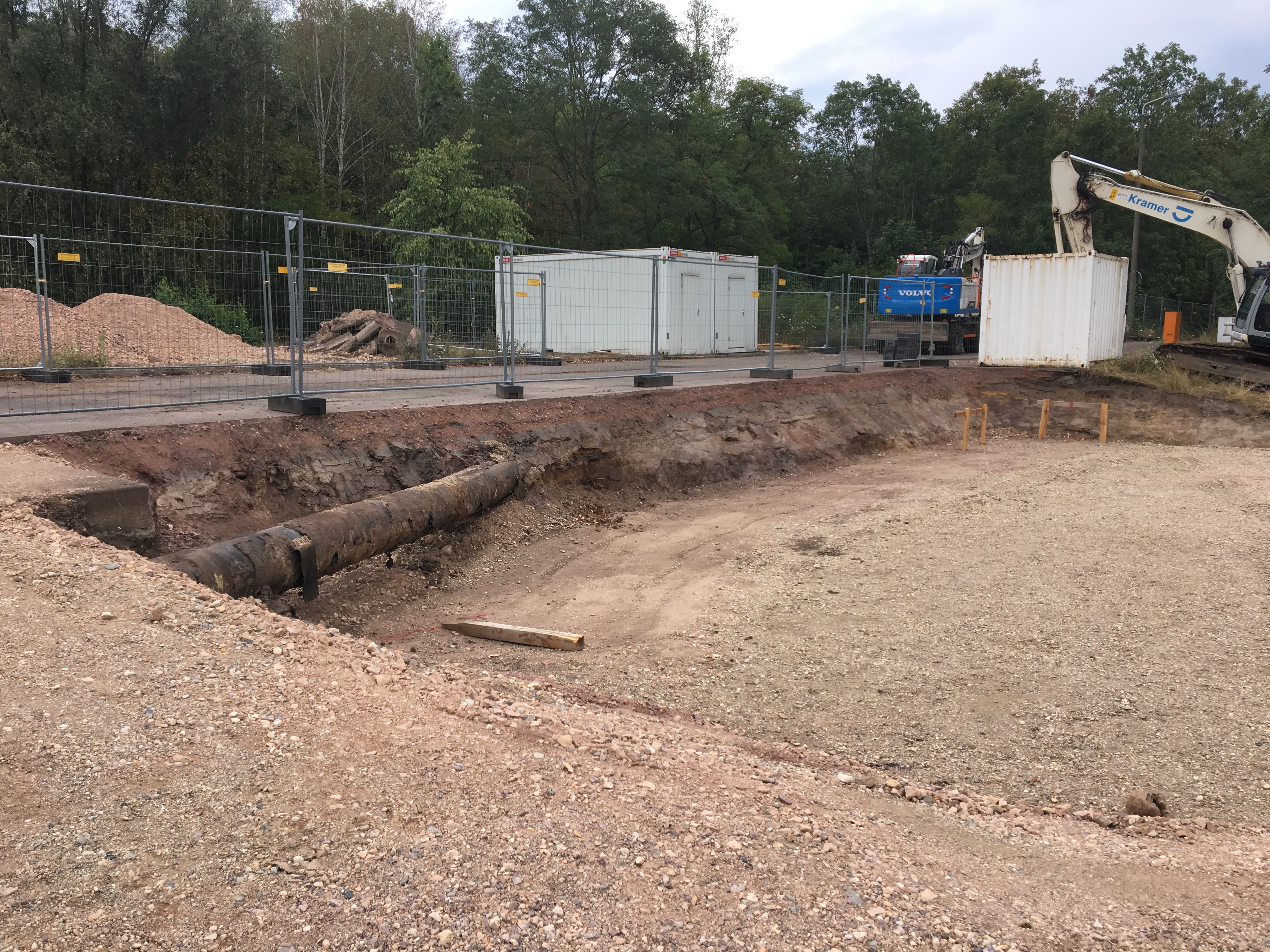

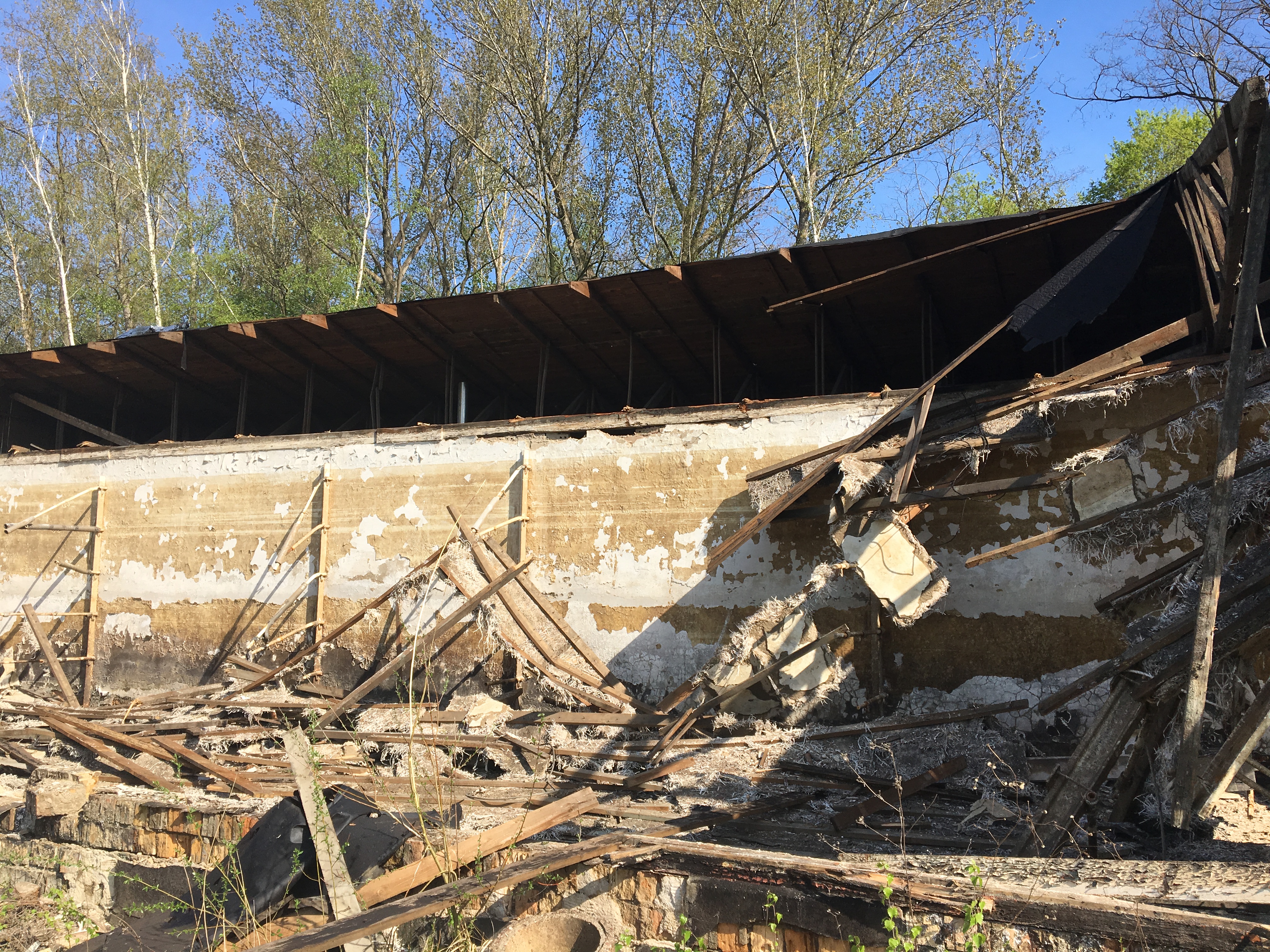

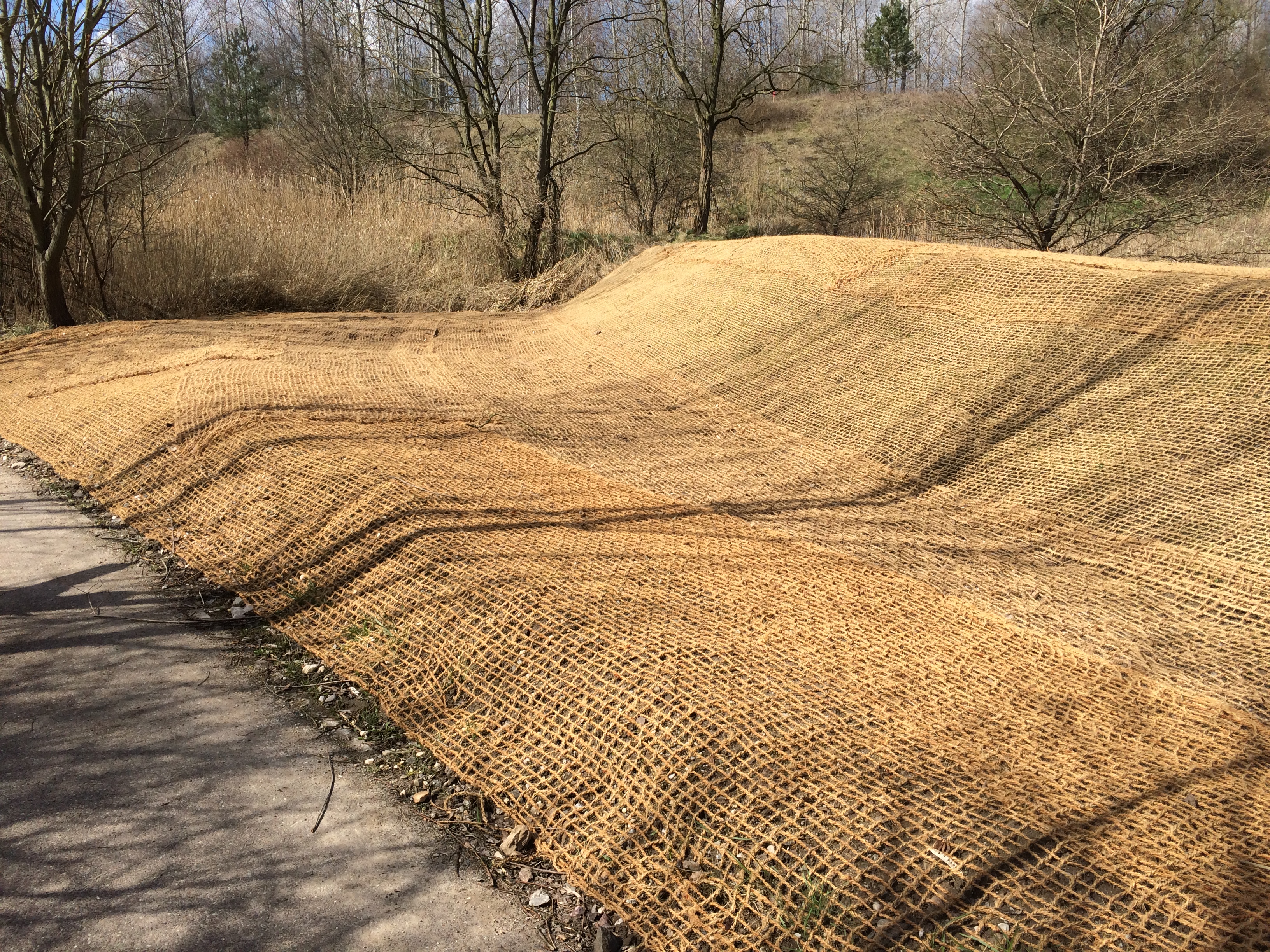

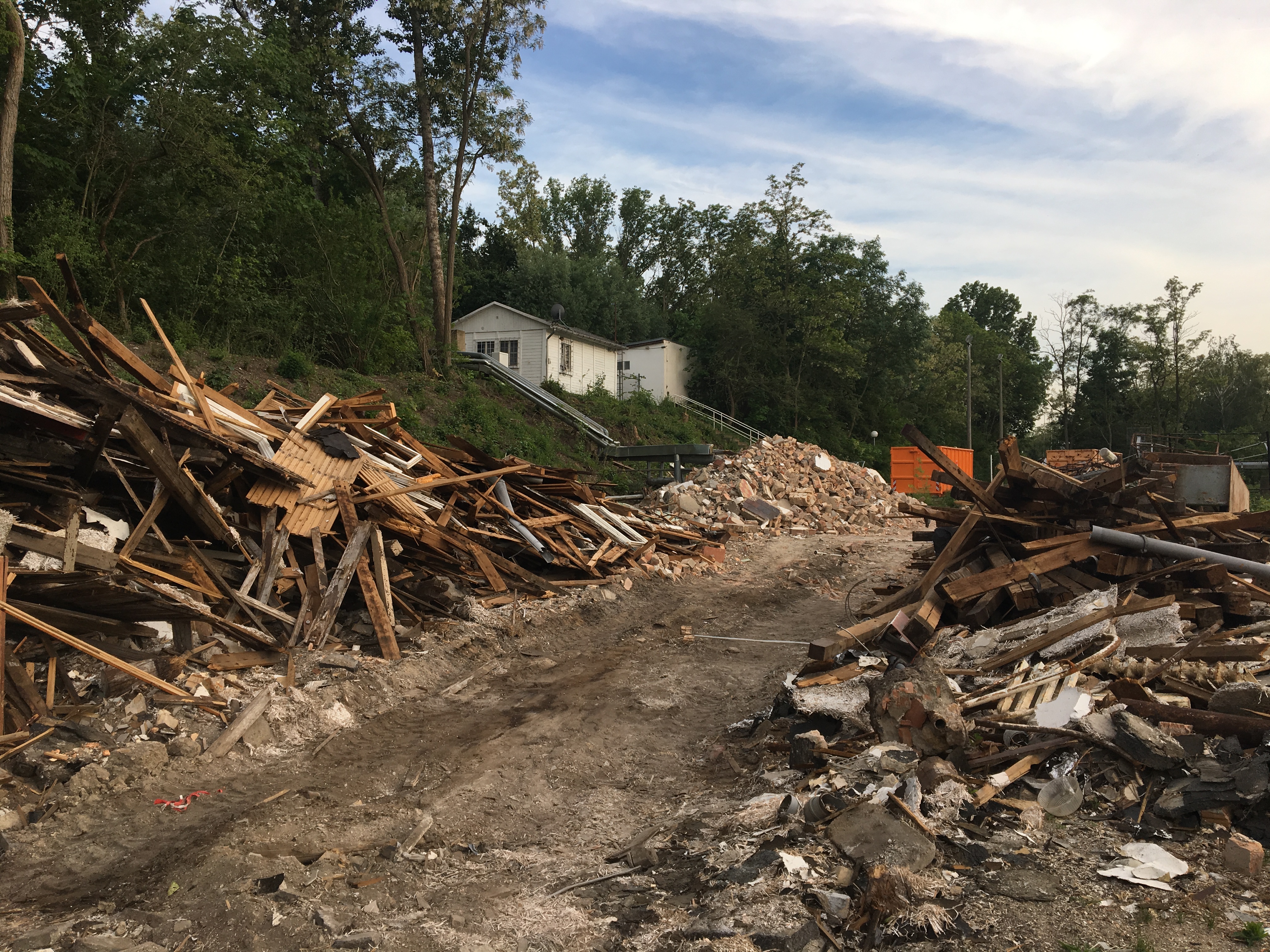

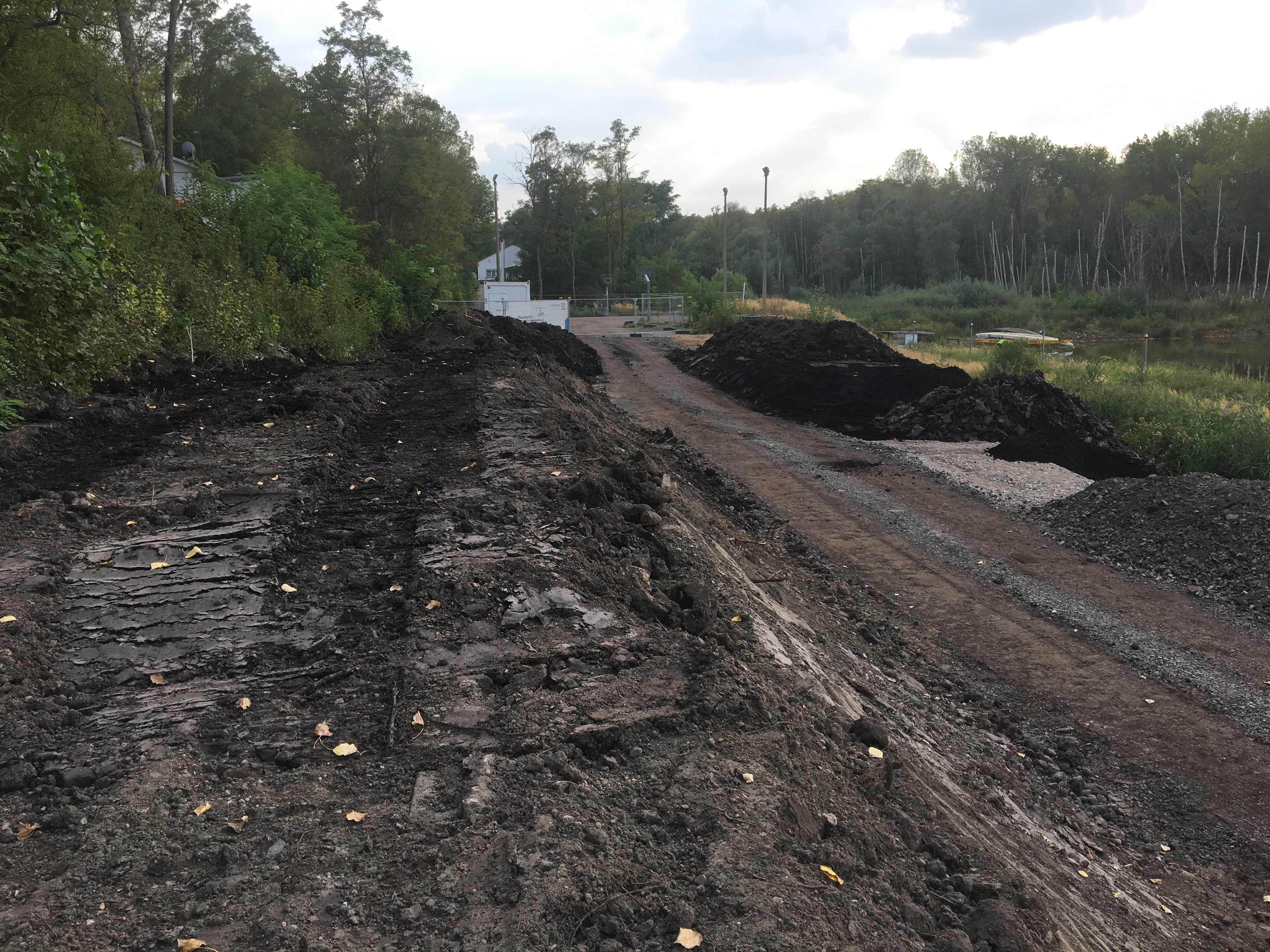

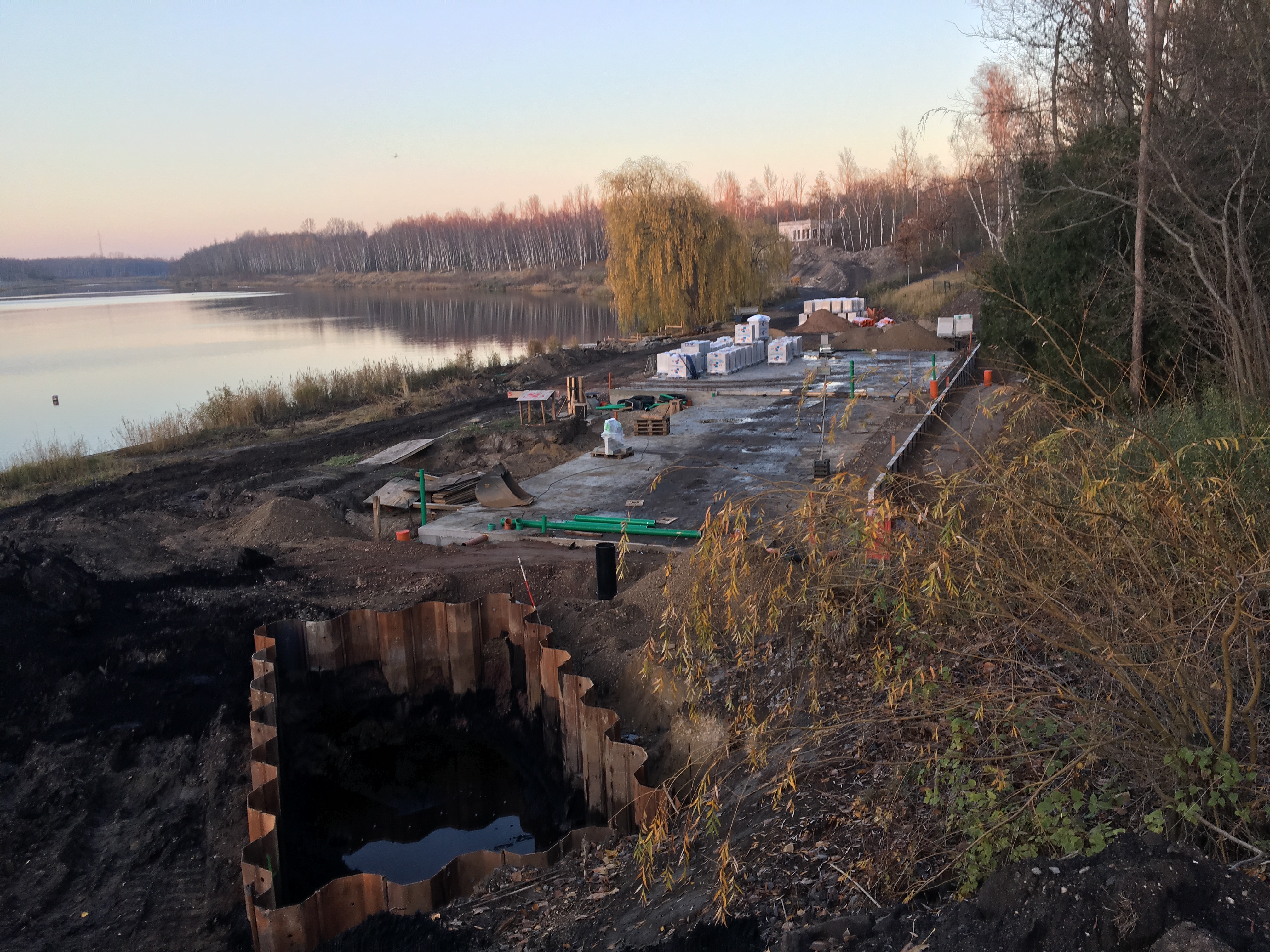

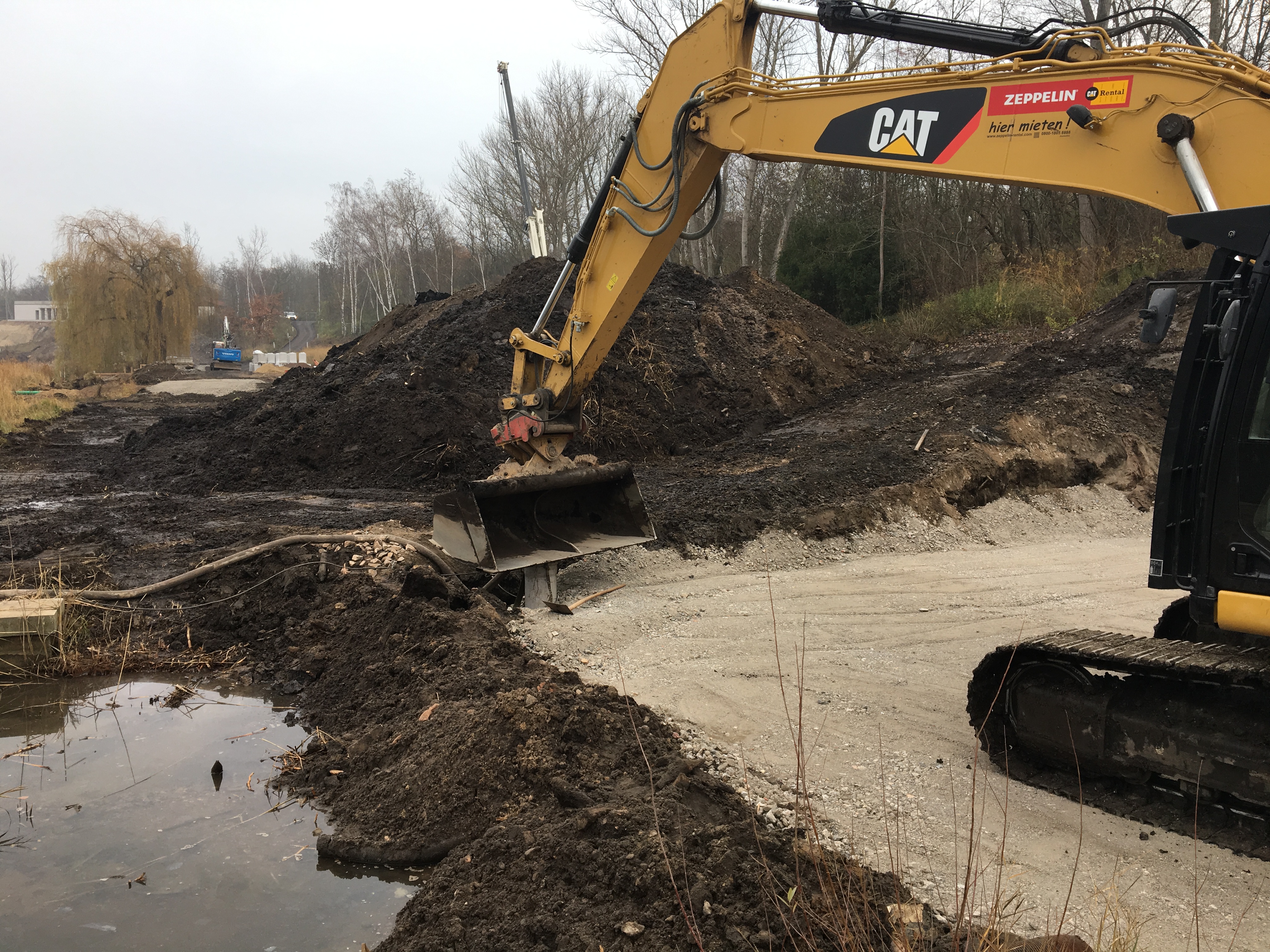

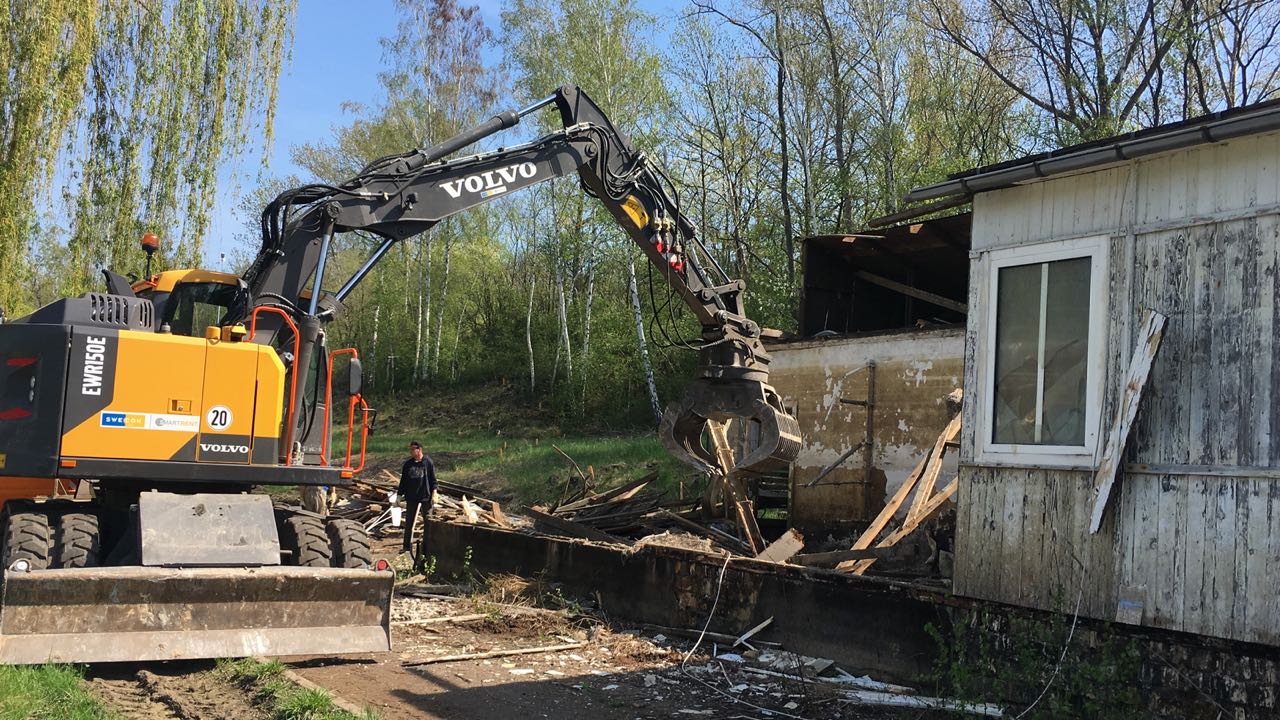

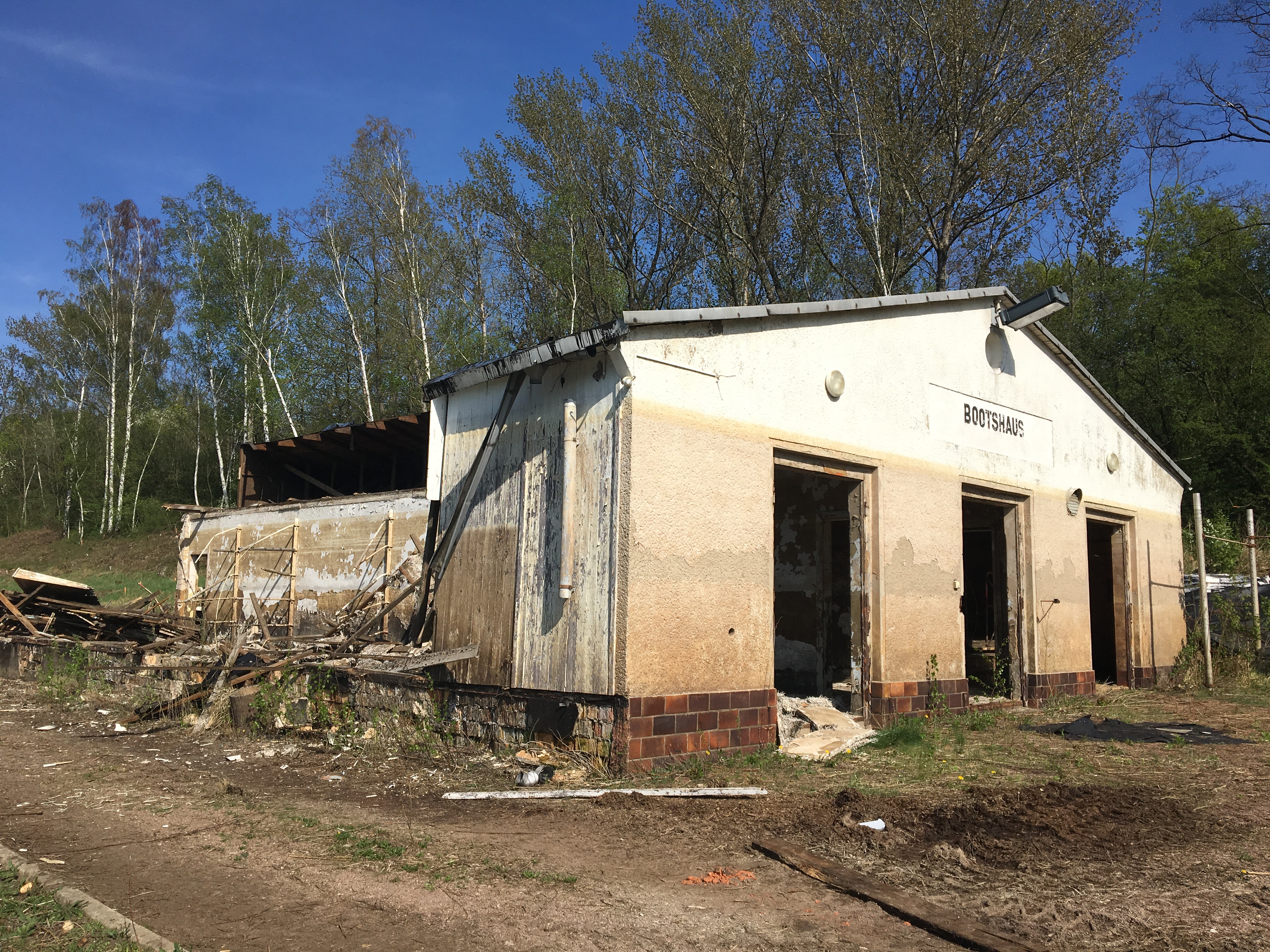

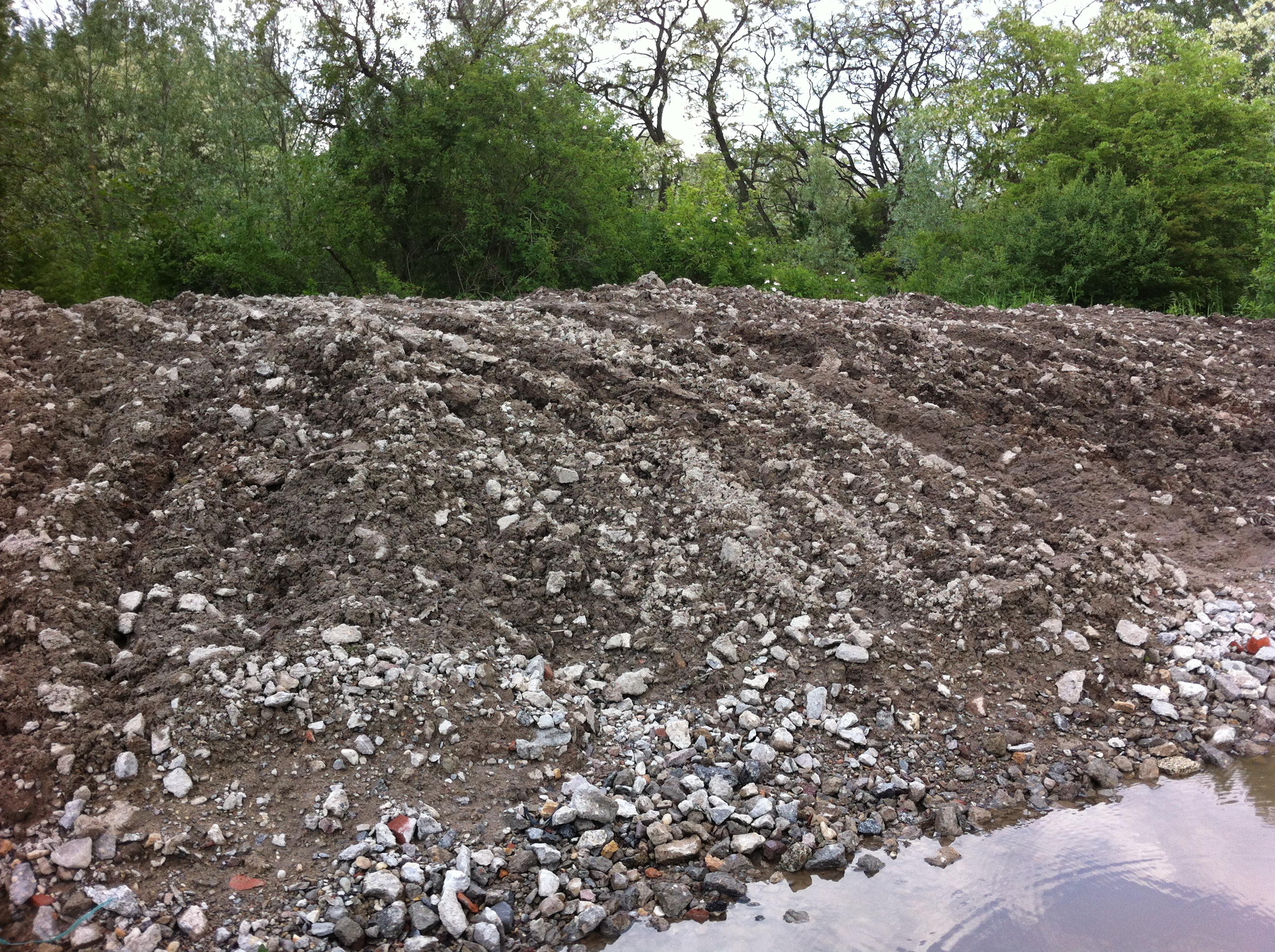

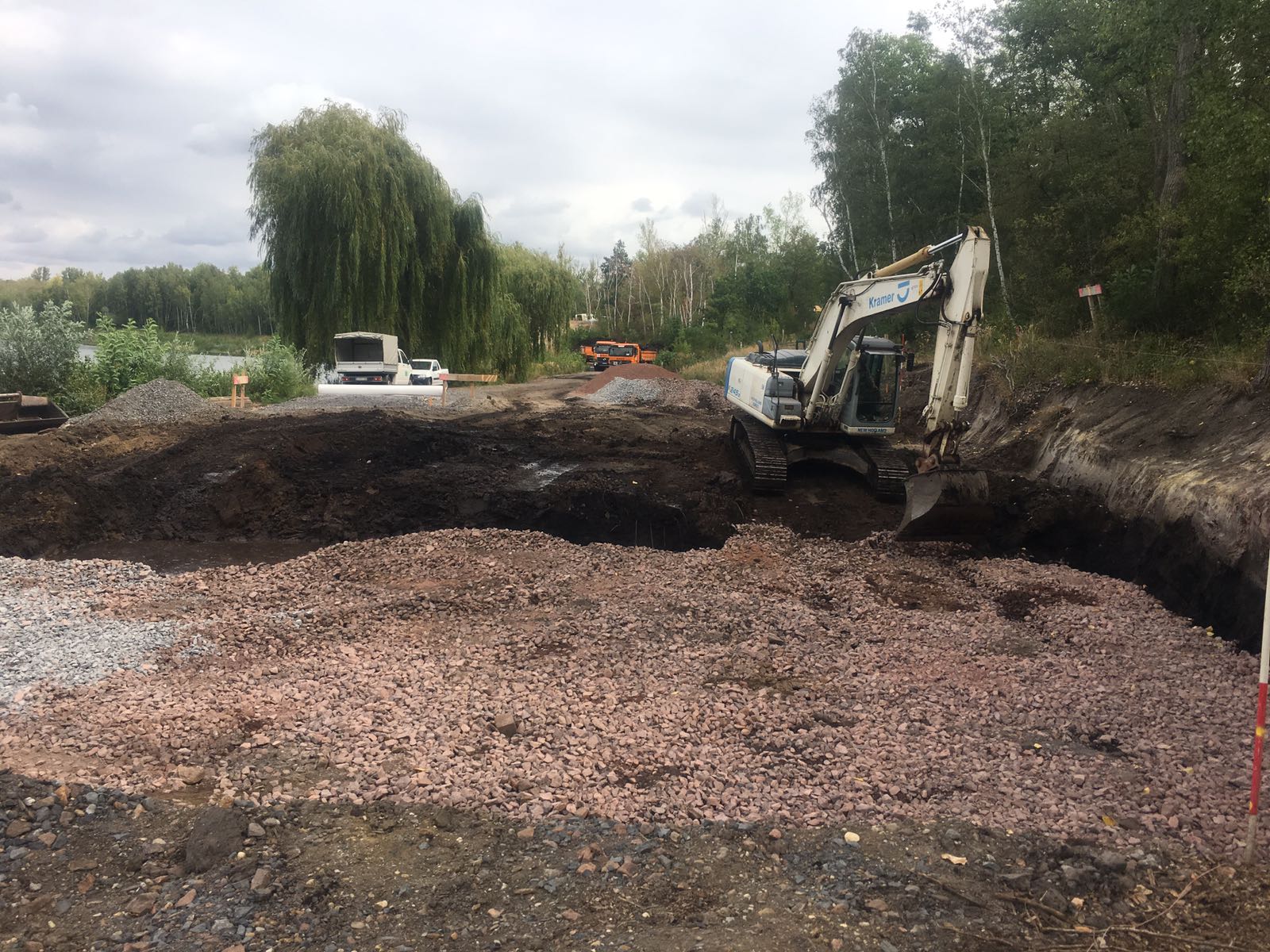

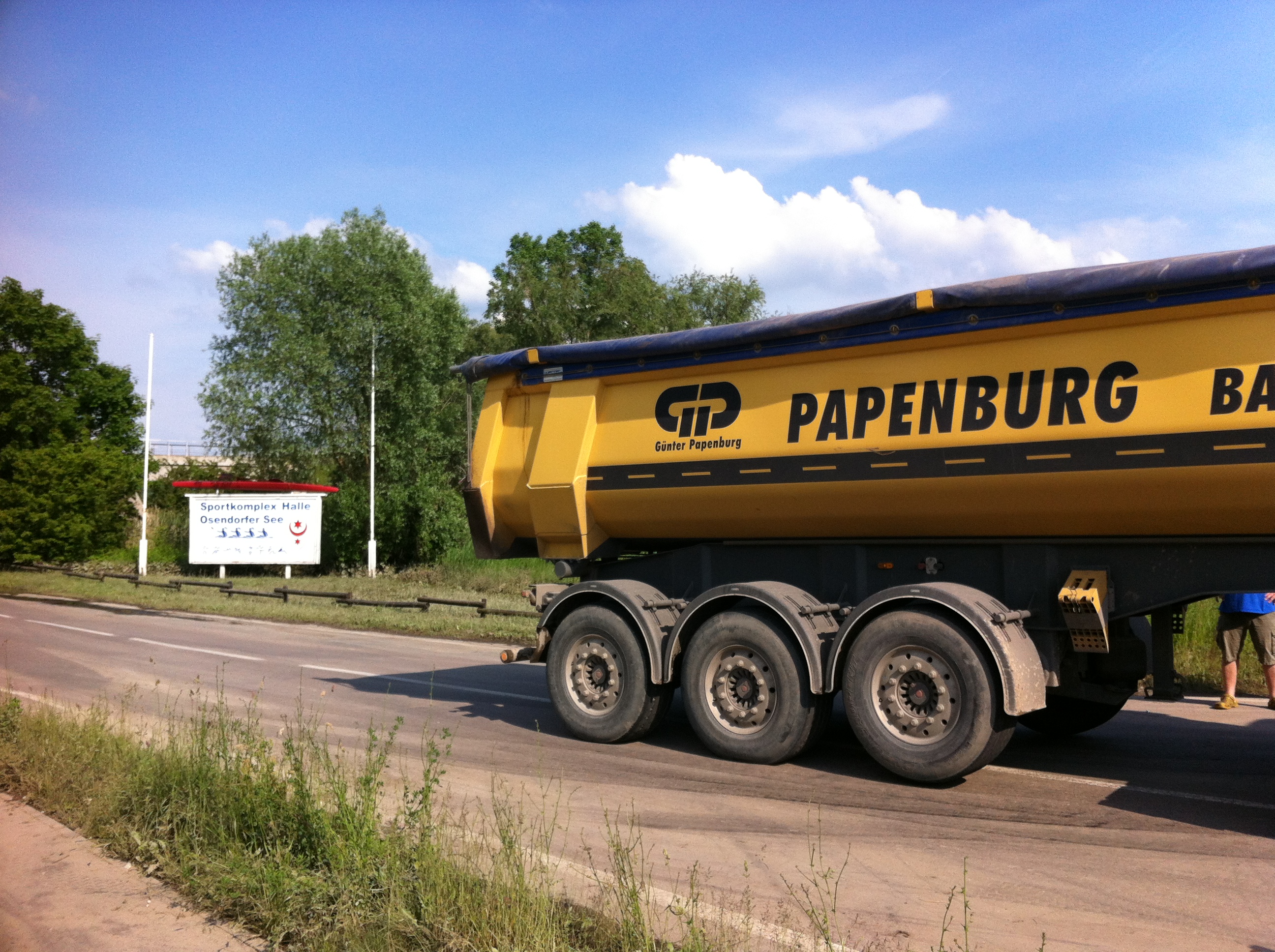

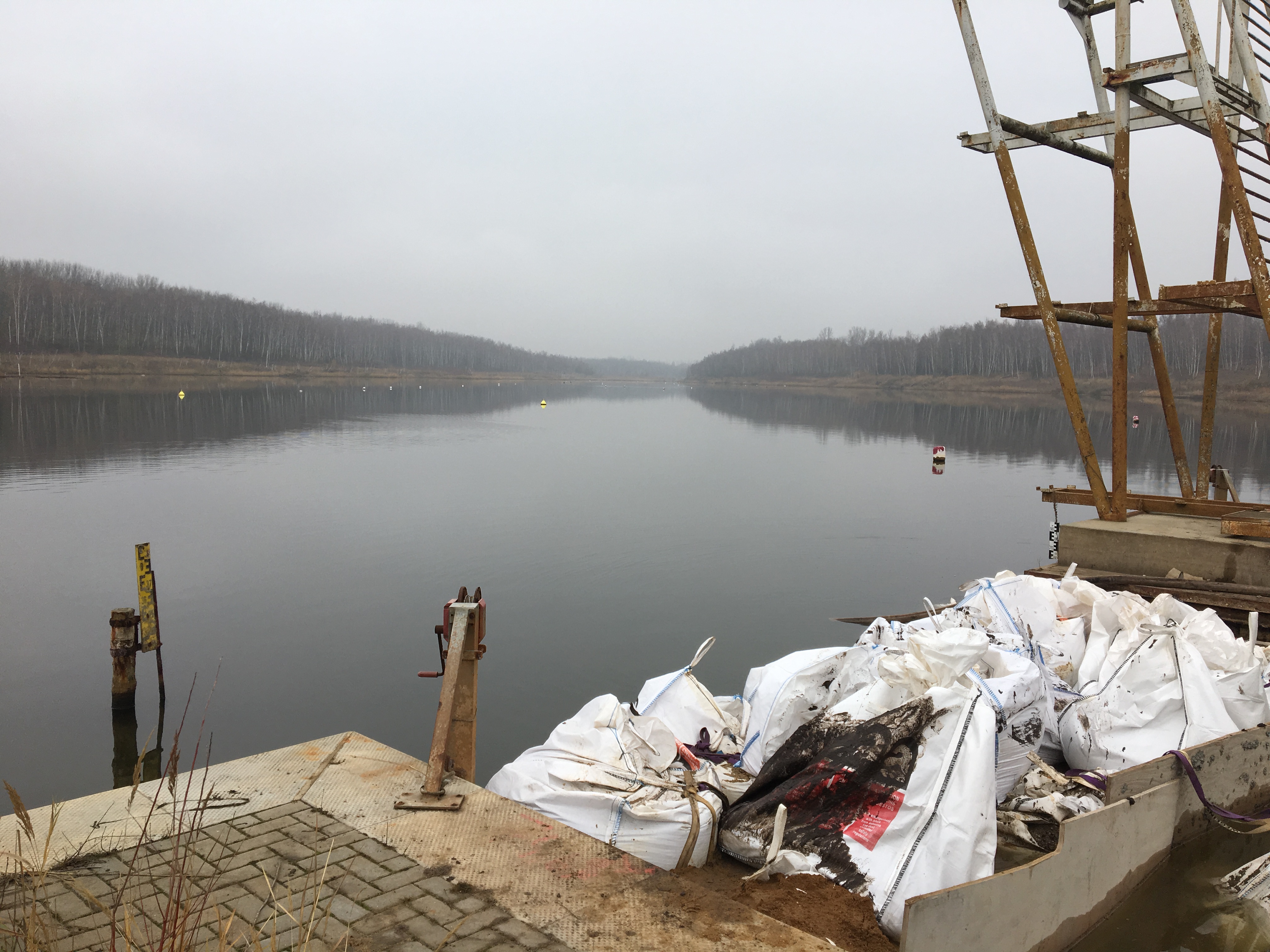

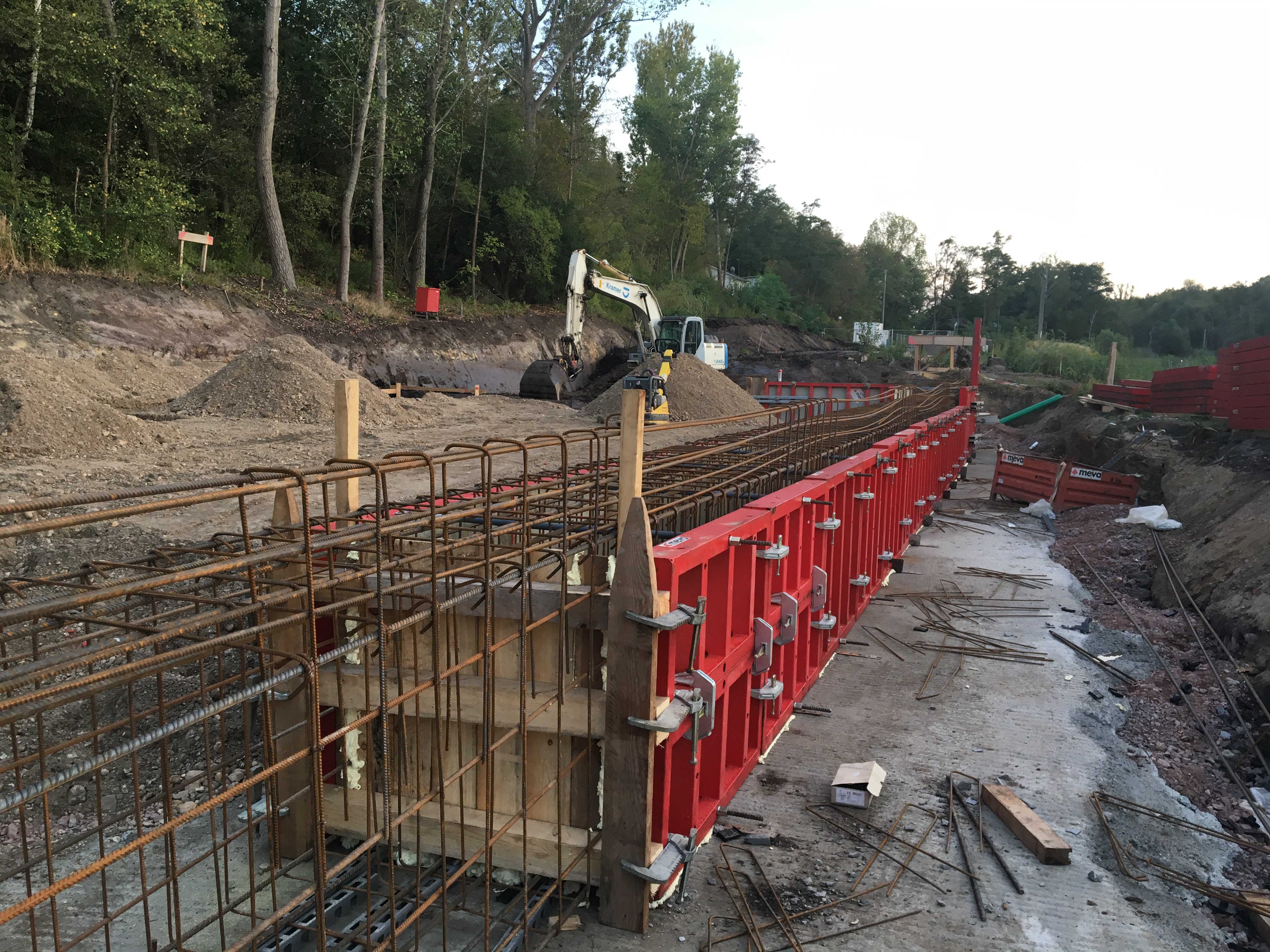

Die seit langem diskutierten Maßnahmen zur Behebung der FlutschĂ€den des Jahres 2013 haben mittlerweile in einem detailliert ausgearbeiteten Programm Gestalt angenommen. Diesem zufolge beginnen die Abrissarbeiten im April 2018. DafĂŒr sind 43 Tage vorgesehen. Anschließend, also im Juni, werden die Rohbauarbeiten in Angriff genommen, fĂŒr die 174 Tage vorgesehen sind. Sie sollen bis Ende Januar 2019 beendet sein. Bereits wĂ€hrend der Rohbauarbeiten, und zwar ab 1. August 2018, soll mit GerĂŒstarbeiten, zu denen Stahlbau und Fassadenarbeiten bis zu Fliesenarbeiten gehören, begonnen werden. Diese sollen bis Ende Mai 2019 erledigt sein. Parallel dazu werden ab 1. Februar 2019 Fenster-, TĂŒren- und Tore eingebaut und die nötigen Innenraumarbeiten in Angriff genommen. Ende Juni sollen diese beendet sein. Bis zum 25. Oktober 2019 werden Arbeiten an der Freianlage erfolgen. Mit einem Teil davon, nĂ€mlich Uferbefestigungsarbeiten, Zaun-, Wege- und Treppenbau, Steg- und Slipanlagen usw. wurde zuvor schon, ab Oktober 2018, begonnen. Zusammen mit Pflanzarbeiten und der erforderlichen Fertigstellungspflege sollen die Arbeiten zur Wiederherstellung der SportstĂ€tte bis Ende September 2020 beendet werden.
Angaben ĂŒber die Ufergestaltung des gesamten Sees, Baggerarbeiten usw. liegen bislang nicht vor. Es ist jedoch davon auszugehen, dass diese parallel zu den Bauarbeiten erfolgen werden.

Ein langer Weg liegt also noch vor uns. Wir hoffen, dass der Trainingsbetrieb von den Arbeiten nicht zu sehr beeinflusst wird und wir die gestellten sportlichen Ziele in Angriff nehmen können.

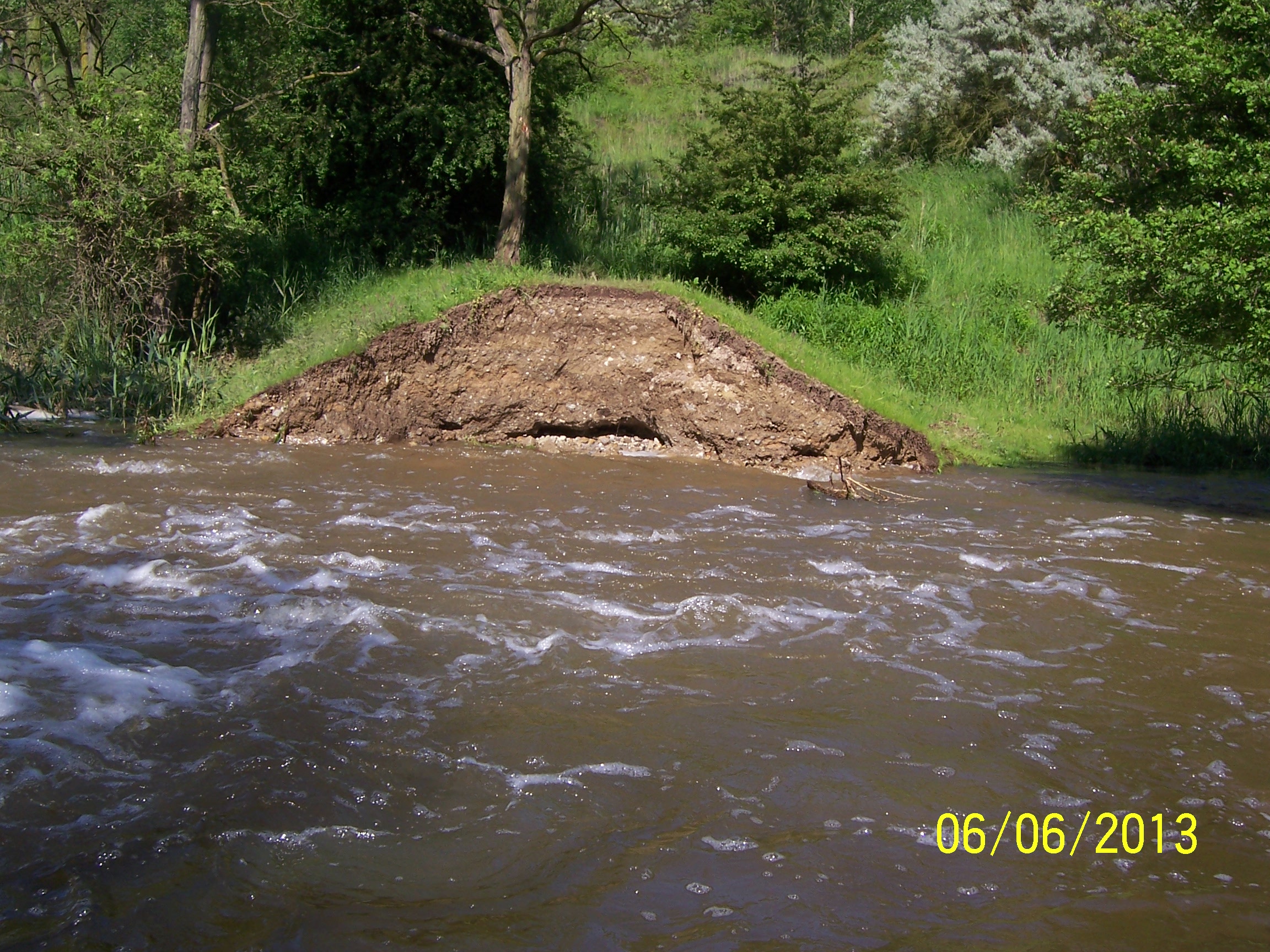

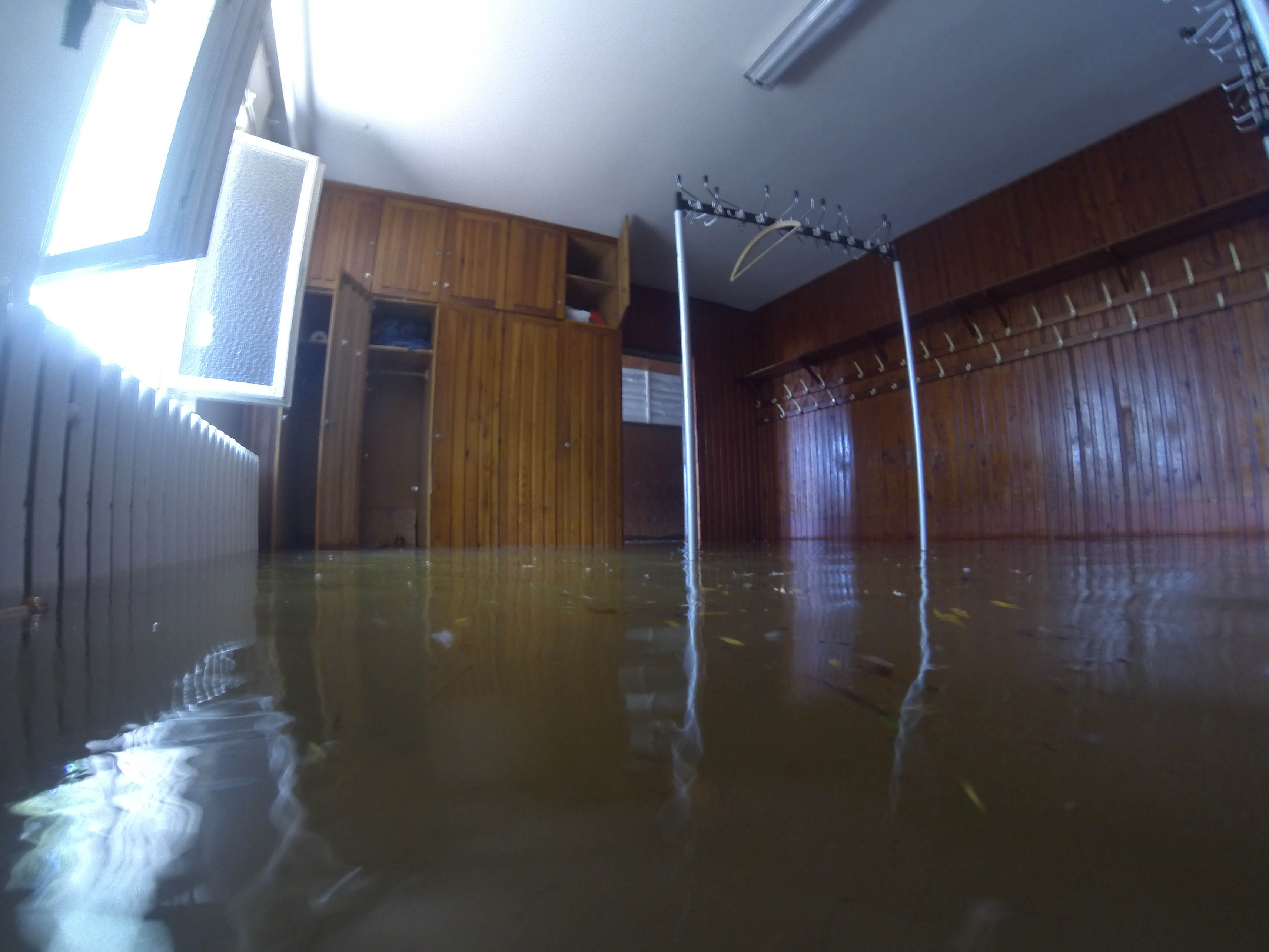

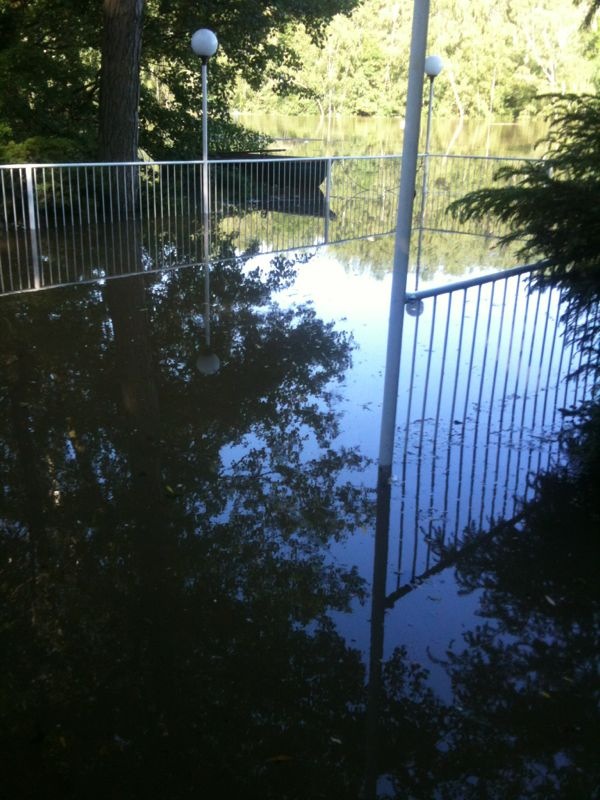

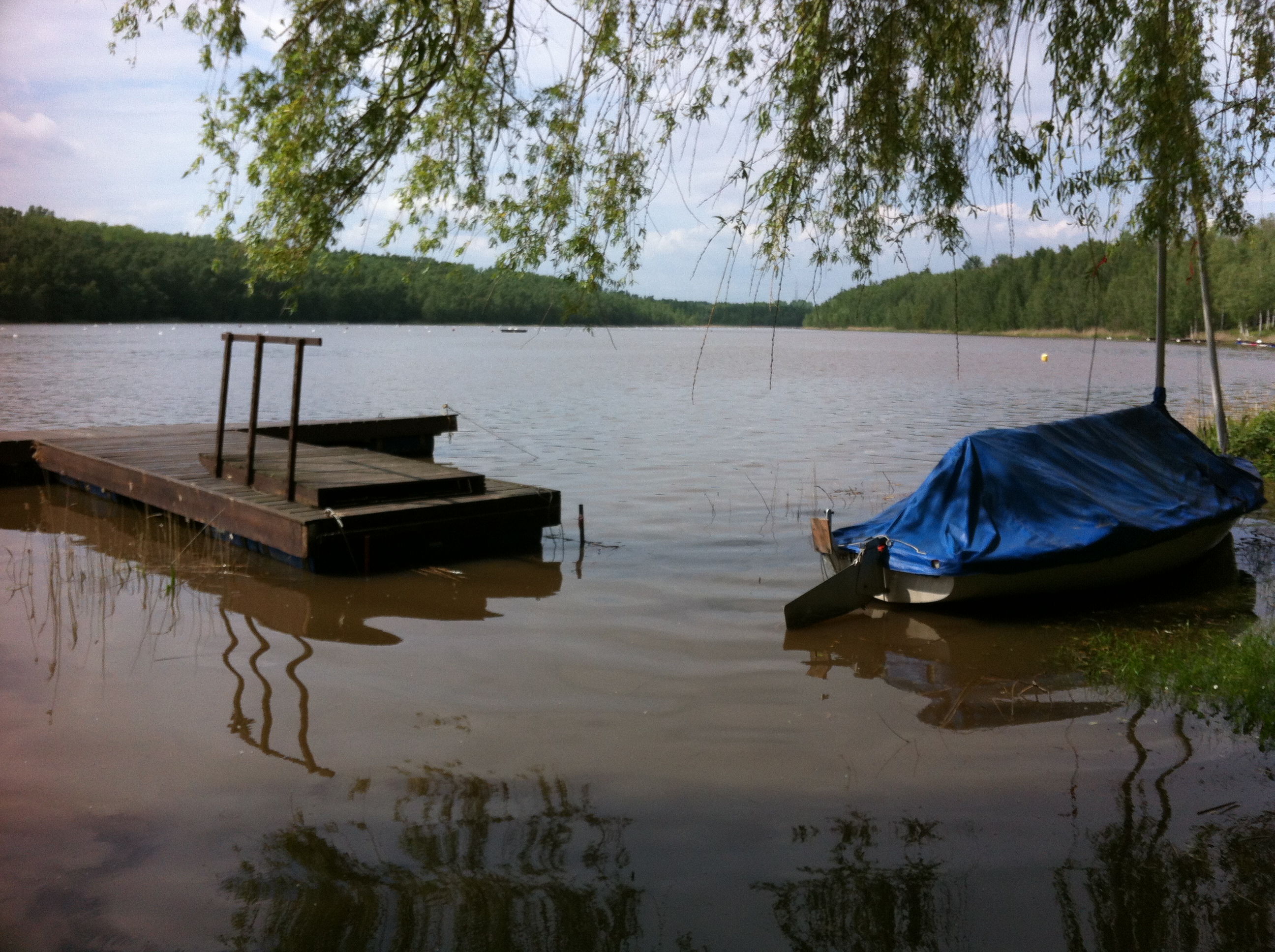

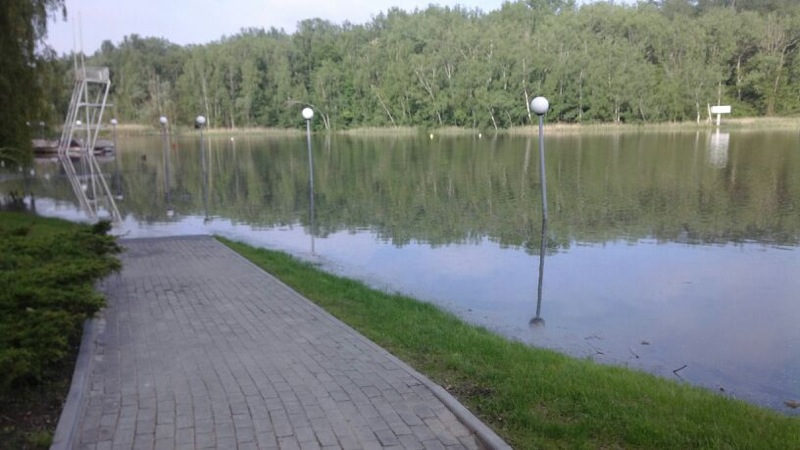

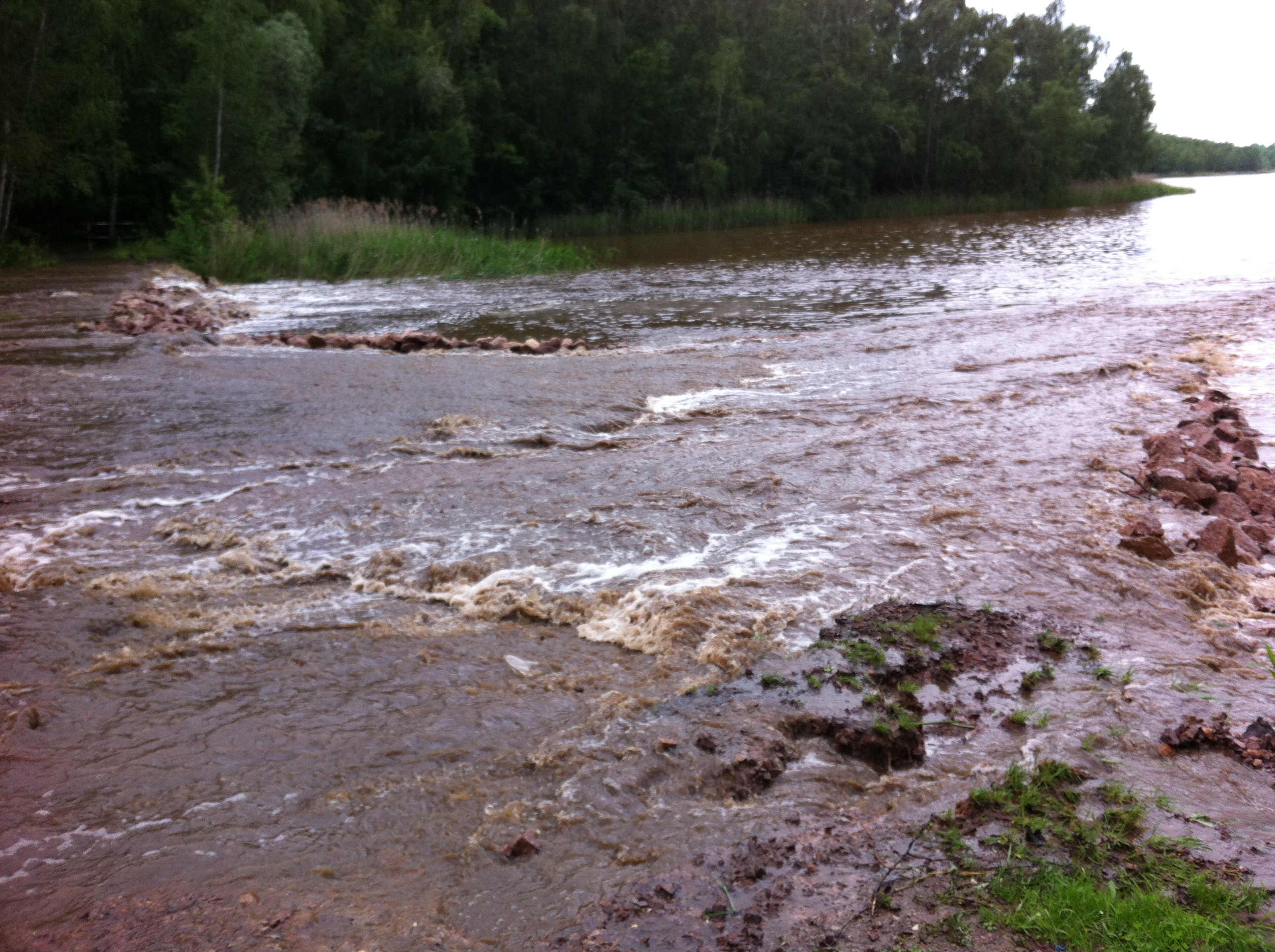

Bilder Hochwasser 2013

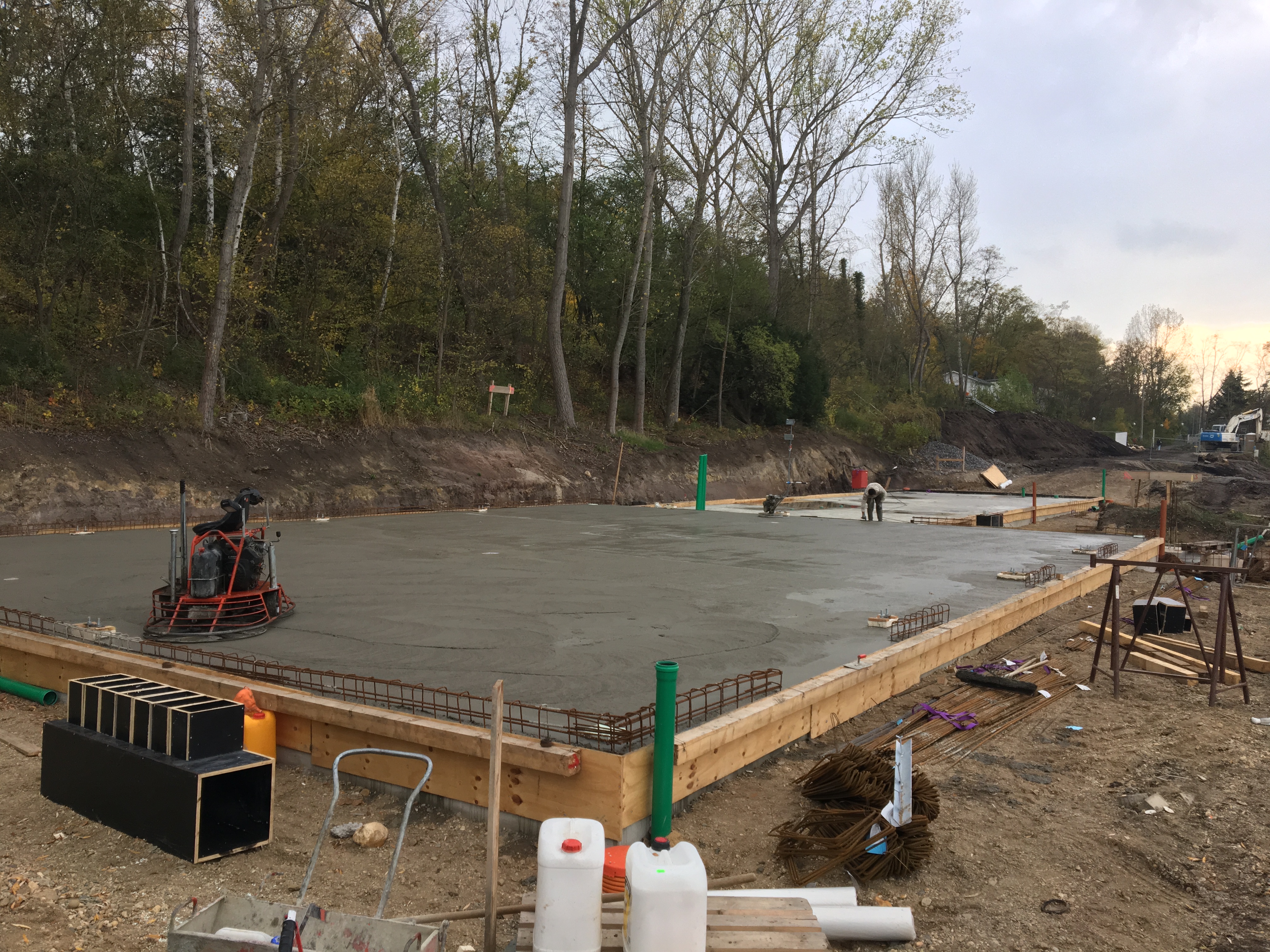

Bilder
